甘肃省二级建造师再续教育视频(甘肃省二级建造师继续教育)
|
混凝土的分类和质量要求(2018年二建) |
|
|
『参考答案』C25表示混凝土强度等级;F100表示混凝土抗冻等级;W4表示混凝土抗渗等级。 |
相关知识点
|
耐久性 |
抗渗性 |
如W8表示混凝土抗渗试验时一组6个试件中4个试件未出现渗水时的最大水压力分别为0.8MPa |
|
提高措施:提高混凝土的密实度,改善孔隙构造,减少渗水通道;减小水胶比;掺加引气剂;选用适当品种的水泥;振捣密实、养护充分 |
||
|
抗冻性 |
如F100表示混凝土经100次冻融循环,抗压强度下降不超25%,重量损失不超5% |
|
|
提高措施:提高混凝土的密实度;减小水胶比;掺加外加剂;严格控制施工质量,注意捣实,加强养护 |
||
|
提高耐久性的措施 |
严格控制水胶比;混凝土所用材料的品质,应符合有关规范的要求;合理选择骨料级配;掺用减水剂及引气剂;保证混凝土施工质量 |

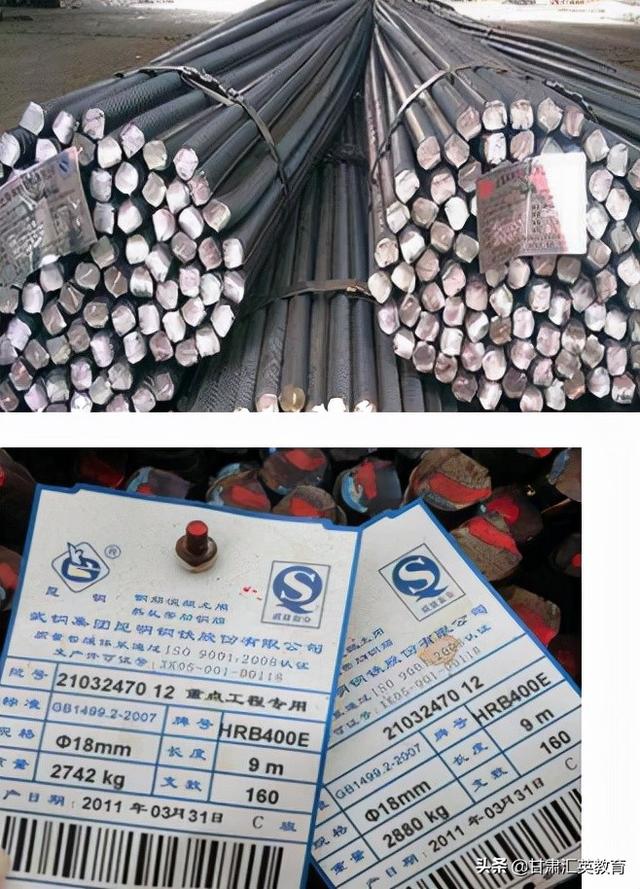

相关知识点:钢筋检验
|
检验内容 |
具体表述 |
|
资料核查 |
标牌注明的生产厂家、生产日期、牌号、产品批号、规格、尺寸等标记 |
|
外观检查 |
查看锈蚀程度及有无裂缝、结疤、麻坑、气泡、砸碰伤痕等,并测量钢筋直径 |
|
力学性能试验 |
每批中任取两根 |
|
每根取两个试件分别拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验 |
|
|
有一项试验结果不符合要求时,从同一批钢筋中另取双倍数量试件重做各项试验 |
|
|
如仍有一个试件不合格,则该批钢筋为不合格 |
|
|
取样规定 |
钢筋端部应先截去500mm再取试件 |
|
同一批号钢筋,每60t宜作为一个检验批,不足60t时仍按一批计 |
|
外加剂(2016年二建) |
|
|
『参考答案』在保持流动性和水泥用量不变的情况下,可以减少用水量、降低水胶比、提高混凝土的强度。 |
相关知识点
外加剂的分类
|
减水剂 |
用水量和水胶比不变时 |
坍落度增大且不影响混凝土强度,增加流动性 |
|
流动性和水泥用量不变时 |
减少拌合水量,降低水胶比,早期强度提高 |
|
|
流动性和水胶比不变时 |
强度不变且减少水泥用量 |
|
|
引气剂 |
显著提高混凝土的抗渗性、抗冻性,但强度会略有降低,不宜用于蒸养混凝土及预应力钢筋混凝土 |
|
|
缓凝剂 |
延缓混凝土凝结时间,掺量过大会使混凝土长期不凝固,强度严重下降 |
|
|
防冻剂 |
氯盐类适用于无筋混凝土 |
|
|
氯盐阻锈类适用于钢筋混凝土 |
||
|
无氯盐类用于钢筋混凝土和预应力钢筋混凝土工程 |
|
灌浆技术(2018年二建) |
|
|
『参考答案』当在隧洞中进行帷幕灌浆时,应当先进行隧洞回填灌浆、再固结灌浆,最后进行帷幕灌浆。 |
相关知识点
基础灌浆宜按照先固结、后帷幕的顺序进行。
灌浆原则:分序加密,先稀后浓的原则。
|
帷幕灌浆 |
主要参数 |
防渗标准、深度、厚度、灌浆孔排数和灌浆压力 |
|
化学灌浆 |
工序 |
钻孔及压水试验,钻孔及裂缝的处理(包括排渣及裂缝干燥处理),埋设注浆嘴和回浆嘴以及封闭、注水和灌浆 |
|
固结灌浆 |
工序 |
钻孔、压水试验、灌浆、封孔和质量检查等 |
|
操控型 |
施工程序 |
平整场地、挖导槽、做导墙、安装挖槽机械、制备泥浆注入导槽、成槽、混凝土浇筑成墙等 |
|
爆破作业(2018年二建) |
|
|
『参考答案』不妥之处:当两个开挖工作面相距25m,乙组爆破时甲组进行出渣作业。 |
相关知识点
1.浅孔与深孔爆破对比
|
爆破方法 |
优点 |
缺点 |
|
浅孔爆破 |
能均匀破碎介质,不需要复杂的钻孔设备,操作简单,适应各种地形条件,便于控制开挖面的形状和规格 |
钻孔工作量大,每个炮孔爆下的方量不大,生产率较低 |
|
深孔爆破 |
相对浅孔法钻孔工作量较小,单位耗药量低,劳动生产率高,可简化起爆操作过程及劳动组织 |
钻孔设备复杂、设备费高 |
2.深孔爆破
|

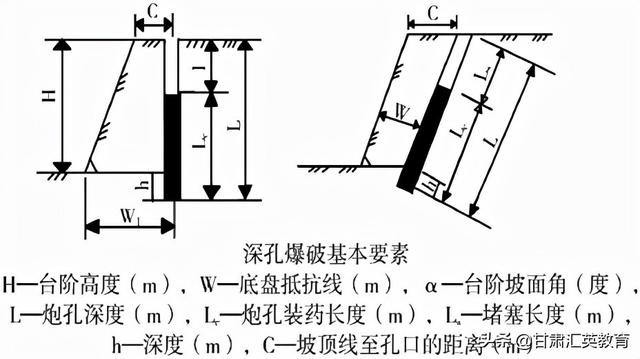

适用情况 |
爆破参数 |
爆破图示 |
|
大型基坑开挖和大型采石场开采 |
3.爆破
|
爆破形式 |
内容 |
|
|
装药与堵塞规定 |
使用木、竹制炮棍,禁止用金属棍棒 |
|
|
明挖爆破信号(321解除) |
预告 |
间断鸣三次长声(30s) |
|
准备 |
间断鸣一长(20s)、一短三次(10s) |
|
|
起爆 |
连续三短声(10s) |
|
|
解除 |
一次长声(60s) |
|
|
火花起爆 |
禁止场所 |
深孔、竖井、倾角大于30°斜井、瓦斯与粉尘 |
|
点燃规定 |
信号炮响后,全部人员应立即撤出炮区 |
|
|
使用香或专用点火工具,禁止用火柴、香烟与打火机 |
||
|
电力起爆 |
电阻极差 |
康铜桥丝雷管不超0.25Ω |
|
镍铬桥丝雷管的电阻极差不超0.5Ω |
||
|
雷雨天严禁采用电爆网路 |
||
|
测量电阻只许使用经过检查的专用爆破测试仪表或线路电桥 |
||
|
通电后拒爆的措施 |
立即切断母线电源,将母线两端拧在一起,锁上电源开关箱进行检查 |
|
|
导爆索起爆 |
导爆索切割只可以用快刀,不能用剪刀 |
|
|
导爆索中间不应出现断裂破皮、打结或打圈现象 |
||
|
导爆管起爆 |
禁止导爆管打结,禁止在药包上缠绕 |
|
|
地下爆破 |
两端开挖相距30m |
装药前另一端暂停作业 |
|
两端开挖相距15m |
一端停止开挖作业,单头贯通 |
|
|
斜井开挖 |
相向开挖距贯通面有5m长时自上向下打通 |
|
|
爆破后人员进入工作面检查等待时间 |
明挖爆破 |
爆破后5min进入;当不能确认盲炮时,爆破后15min进入 |
|
地下洞室爆破 |
在爆破后15min,并经检查确认洞室内空气合格后 |
|
|
拆除爆破 |
等待倒塌建(构)筑物和保留建(构)筑物稳定之后 |
施工技术(2)
等级划分(泵站,2017年二建)
万庄站位于五里湖大沟右堤上,装机流量16.5m3/s,堤防级别为4级,配3台轴流泵,总装机3×355kW=1065kW。
|
问:根据《水利水电工程等级划分及洪水标准》,指出万庄站的工程等别、工程规模及主要建筑物和次要建筑物的级别。 |
|
|
『参考答案』工程等别Ⅲ等,工程规模中型,主要建筑物3级,次要建筑物4级 |
等级划分(泵站,2015年二建)
某新建排灌结合的泵站工程,共安装6台机组(5用1备)设计流量为36m3/s,总装机功率2700kw。
|
问:根据《泵站设计规范》(GB50265-2010)指出本泵站工程等别,规模及主要建筑物级别。 |
|
|
『参考答案』泵站等别为Ⅲ,规模为中型;主要建筑物等级为3级。 |
堤防填筑施工要求(2016年二建)
|

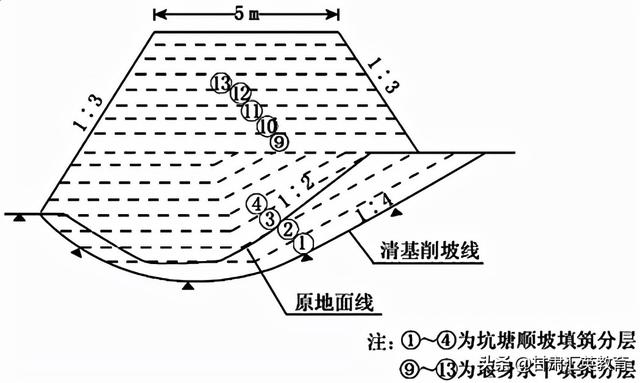

问:根据《堤防工程施工规范》,指出并改正上图中坑塘部位在清基、削坡、分层填筑方面的不妥之处。(当时二建内容,现一建) |
|
|
『参考答案』不妥之处:清基削坡坡度;坑塘顺坡分层填筑。 |
堤防工程填筑作业符合要求:
地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。
相关知识点
堤防填筑施工
|
填筑环节 |
具体要求 |
|
堤基清理 |
清理边线比设计边线宽30~50cm |
|
清杂,分层回填,明显冰夹层、冻胀时未处理不得施工 |
|
|
填筑作业面要求 |
水平分层、逐层填筑、不得顺坡填筑,坡度缓于1:5 |
|
上下层分段接缝错开、压载平台与堤身同步分层填筑 |
|
|
相邻施工段均衡填筑、高差以斜坡相接、坡度1:3~1:5 |
|
|
铺料压实前晾干,需铲除或洒水 |
|
|
光面碾压实后需刨毛 |
|
|
填筑层合格后长时间未继续施工,或经雨淋等,复工需复压处理 |
|
|
铺料作业要求 |
严禁透水料与黏性土料混填 |
|
堤边线超填,机械宜30cm,人工宜10cm |
|
|
压实作业要求 |
碾压方向平行坝轴线 |
|
相邻作业面搭接碾压宽度,平行堤轴线不应小于50cm,垂直堤轴线不应小于3m |
影响安全度汛的工作(2015年二建)

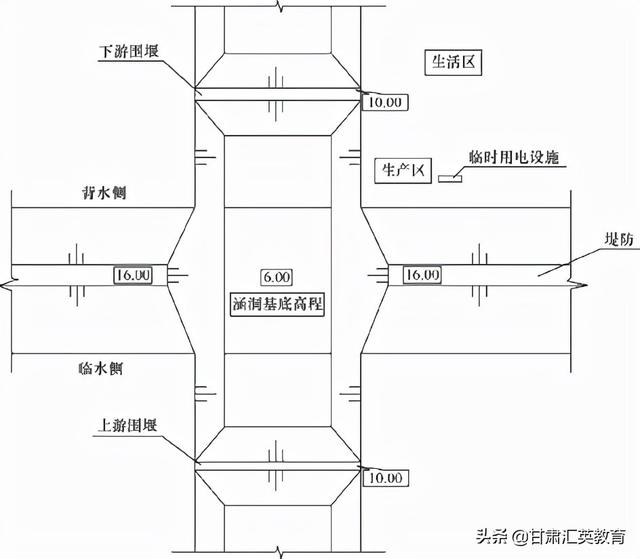

泵站采用正向进水方式布置于红河堤后,区域涝水由泵站抽排后通过压力水箱和穿堤涵洞排入红河,涵洞出口设防洪闸挡洪。
事件:第一个非汛期施工的主要工程内容有:①堤身土方开挖、回填,②泵室地基处理,③泵室混凝土浇筑,④涵身地基处理,⑤涵身混凝土浇筑,⑥泵房上部施工,⑦防洪闸施工,⑧进水闸施工。
|
问:从安全度汛角度考虑,指出事件1中第一个非汛期最重要的四项工程。 |
|
|
『参考答案』第一个汛期安全度汛考虑,主要考虑堤防的封闭性,所以非汛期必须完成:①堤身土方开挖、回填,④涵身地基处理,⑤涵身混凝土浇筑,⑦防洪闸施工。 |
混凝土的分类和质量要求(2016年二建)
某分洪闸位于河道堤防上,该闸最大分洪流量为300m3/s,河道堤防级别为2级。闸室底板及墩墙设计采用C25W4F100混凝土。
|
问:说明分洪闸闸室等主要建筑物的级别,本工程项目经理应由几级注册建造师担任?C25W4F100中,“C”、“W”、“F”分别代表什么含义?F100中的100又代表什么? |
|
|
『参考答案』该闸工程主要建筑物的级别为2级。本工程项目经理应由一级建造师担任。 |
钢筋检验(2018年二建)
事件:进场钢筋应具有出厂质量证明书或实验报告单,每捆钢筋均应挂上标牌,标牌上应标明厂标等内容。
|
问:除厂标外,指出事件中,钢筋标牌上应标注的其他内容。 |
|
|
『参考答案』每捆(盘)钢筋均应挂上标牌,标牌上还应注有钢号、产品批号、规格、尺寸等项目。 |
堆石体压实参数(2019年二建)
施工单位在坝体填筑后,按原设计要求对堆石料进行了现场碾压试验,通过试验确定了振动碾的激振力、振幅、频率、行车速度和坝料加水量等碾压参数。
|
问:碾压参数还应包括哪些内容? |
|
|
『参考答案』堆石料的碾压参数还包括碾重、铺层厚度和碾压遍数。 |
相关知识点:
土石坝坝体填筑质量控制(碾压机具规格、质量,振动碾振动频率、激振力,气胎碾气胎压力等)
碾压混凝土施工(振动碾机型的选择,应考虑碾压效率、激振力、滚筒尺寸、振动频率、振幅、行走速度、维护要求和运行的可靠性)
土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,振动碾压还应包括振动频率及行走速率等。
基坑排水技术(一建内容,2018年二建)
基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次发生。
|
问:初期排水排水量的组成。发生围堰边坡坍塌事故的主要原因是什么? |
|
|
『参考答案』(1)初期排水总量包括基坑积水量,抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,及可能的降水量等组成。 |
相关知识点
1.初期排水及经常性排水
|
排水类型 |
初期排水 |
经常性排水 |
|
排水组成 |
基坑积水量 |
施工弃水量 |
|
围堰及地基渗水量 |
设计水头的渗流量 |
|
|
覆盖层中的含水量 |
覆盖层中的含水量 |
|
|
可能的降水量 |
排水时降水量 |
2.地质问题分析
|
防止边坡失稳措施 |
设置合理坡度、边坡护面、基坑支护、降低地下水位 |
|
|
基坑降水目的 |
增加边坡的稳定性;防止流砂和管涌的发生;防止基坑底部隆起;保持基坑土体干燥,便于施工 |
|
|
基坑开挖降水 |
明排法 |
地下水位超出基底不高于2m |
|
人工降水 |
轻型井点 |
黏土、粉质黏土、粉土等渗透系数小地层 |
|
地下水埋深小于6m—单级真空点井 |
帷幕灌浆(一建内容,2018年二建)
事件:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔。各排孔均按二序进行灌浆施工。
|
问:帷幕灌浆施工的原则是什么?指出事件中土坝三排帷幕灌浆孔施工的先后顺序。 |
|
|
『参考答案』帷幕灌浆必须按分序加密的原则进行。由三排孔组成的帷幕,应先灌注下游排孔再灌注上游排孔,然后进行中间排孔的灌浆。 |
|
问:指出事件中施工安排的不妥之处,并说明正确做法。 |
|
|
『参考答案』不妥之处:施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同期施工。 |
(二)质量管理与安全管理(1)
|
质量事故分类(2017年二建) |
|
|
『参考答案』 |
相关知识点
质量事故分类
|
特大 |
重大 |
较大 |
一般 |
||
|
事故处理所需的物资、器材和设备、人工等直接损失费(人民币万元) |
大体积混凝土,金属制作和机电安装工程 |
>3000 |
>500 |
>100 |
>20 |
|
土石方工程、混凝土薄壁工程 |
>1000 |
>100 |
>30 |
>10 |
|
|
事故处理所需合理工期(月) |
>6 |
>3 |
>1 |
≤1 |
|
|
事故处理后对工程功能和寿命影响 |
影响工程正常使用,需限制条件使用 |
不影响工程正常使用, |
不影响正常使用, |
不影响工程正常使用和工程寿命 |
|
质量事故的处理原则及职责划分(2017年二建) |
|
|
『参考答案』正确;事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。 |
相关知识点
1.质量事故的处理
|
分类 |
质量事故处理 |
||
|
制定 |
实施 |
备案 |
|
|
一般 |
法人 |
项目法人 |
上级主管部门 |
|
较大 |
法人 |
经上级主管部门审定后实施 |
报省级水行政主管部门或流域 |
|
重大 |
法人 |
事故调查组同意,省级水行政主管部门或流域审定后实施 |
— |
|
特大 |
法人 |
事故调查组同意,省级水行政主管部门或流域审定后实施 |
水利部 |
2.质量缺陷
|
填写单位 |
监理单位组织 |
|
备案单位 |
向工程质量监督机构 |
|
备案内容 |
质量缺陷产生部位、原因,对质量缺陷是否处理和如何处理以及对建筑物使用影响 |
|
汇总备案 |
竣工验收时,项目法人向验收委员会提交历次质量缺陷的备案资料 |
|
专项施工方案(2019年二建) 问:根据《水利水电工程施工安全管理导则》(SL721-2015),结合背景资料,本工程中需编制专项施工方案的单项工程有哪些?其中需组织专家进行审查论证的有哪些?说明需组织专家审查论证的理由。 |
|
|
『参考答案』需编制专项施工方案的单项工程有土方开挖、临时用电工程、围堰工程、拆除工程。 |
相关知识点:
危险性较大单项工程的规模标准
(1)达到与超过一定规模的单项工程
|
序号 |
达到一定规模 |
超过一定规模 |
|
|
1 |
基坑支护、降水工程 |
深基坑工程(5m) |
|
|
2 |
土方和石方开挖工程 |
||
|
3 |
模板工程及支撑体系 |
模板工程及支撑体系 |
|
|
4 |
起重吊装及安装拆卸工程 |
起重吊装及安装拆卸工程 |
|
|
5 |
脚手架工程 |
脚手架工程 |
|
|
6 |
拆除、爆破工程 |
拆除、爆破工程 |
|
|
7 |
围堰工程 |
其 |
开挖深度超过16m的人工挖孔桩工程 |
|
8 |
水上作业工程 |
地下暗挖、顶管、水下作业工程 |
|
|
9 |
沉井工程 |
采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的单项工程 |
|
|
10 |
临时用电工程 |
(2)达到与超过一定规模单项工程的规模标准
|
达到一定规模 |
超过一定规模 |
||
|
单项工程 |
规模标准 |
单项工程 |
规模标准 |
|
基坑支护降水工程 |
开挖深度达到3m(含3m)~5m或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程 |
深基 |
开挖深度超过5m(含5m)的基坑(槽)土方开挖、护、降水工程 |
|
土方和石方开挖 |
开挖深度达到3m(含3m~5m的基坑(槽)的土方和石方开挖工程 |
开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程 |
|
类别 |
达到一定规模标准 |
超过一定规模标准 |
|
|
模 |
工具式模板工程 |
大模板、滑模、爬模、飞模等 |
滑模、爬模、飞模 |
|
混凝土 |
搭设高度 |
5m~8m |
8m及以上 |
|
搭设跨度 |
10m~18m |
18m及以上 |
|
|
施工总荷载 |
10~15kN/m2 |
15kN/m2及以上 |
|
|
集中线荷载 |
15~20kN/m |
20kN/m及以上 |
|
|
高度大于支撑水平投影宽度且相对独 |
—— |
||
|
承重支 |
用于钢结构安装等满堂支撑体系 |
且承受单点集中荷载700kg以上 |
|
起重吊装及安装拆卸工程 |
采用非常规起重设备、方法,且单件起吊重量 |
10KN~100kN |
100kN及以上 |
|
采用起重机械进行安装的工程 |
起重量300kN及以上的起重设备安装工程; |
||
|
起重机械设备自身的安装、拆卸 |
|||
|
脚手架工程 |
落地式钢管脚手架工程:搭设高度 |
24m~50m |
50m及以上 |
|
附着式整体和分片提升脚手架工程 |
150m及以上 |
||
|
悬挑式脚手架工程 |
架体高度20m及以上 |
||
|
吊篮脚手架工程 |
—— |
||
|
自制卸料平台、移动操作平台工程 |
|||
|
新型及异型脚手架工程 |
|
专项施工方案(2019年二建) |
|
|
『参考答案』专项施工方案中还应包括编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等。 |
相关知识点:
1.专项施工方案的内容
|
七项内容 |
详细内容 |
|
工程概况 |
危险性较大单项工程概况、施工平面布置、施工要求和技术保证条件等 |
|
编制依据 |
相关法律、法规、规章、制度、标准及图纸(国标图集)、施工组织设计等 |
|
施工计划 |
包括施工进度计划、材料与设备计划等 |
|
施工工艺技术 |
技术参数、工艺流程、施工方法、质量标准、检查验收等 |
|
施工安全保证措施 |
组织保障、技术措施、应急预案、监测监控等 |
|
劳动力计划 |
专职安全生产管理人员、特种作业人员等 |
|
设计计算书及相关图纸等 |

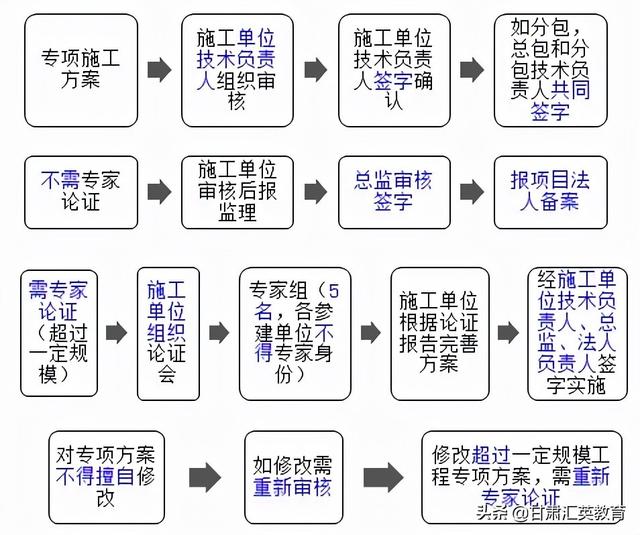

2.专项施工方案的程序

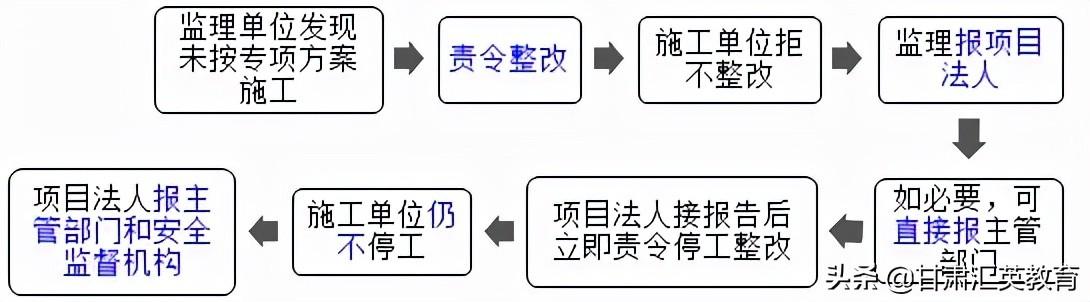

3.专项方案的实施与监督
总监理工程师、施工单位技术负责人应定期对专项施工方案实施情况进行巡查。
|
项目法人安全生产责任(2017年二建) |
|
|
『参考答案』一岗双责:就是对分管的业务工作负责,对分管业务范围内的安全生产负责; |
相关知识点
项目法人安全生产责任
|
要点 |
内容 |
|
组织与备案 |
项目法人组织编制安全生产方案,自工程开工之日起15个工作日内备案 |
|
方针 |
安全第一、预防为主、综合治理 |
|
三项行动 |
执法、治理和宣教 |
|
三项建设 |
法制体制机制、保障能力、监管队伍 |
|
四个一律 |
对非法经营和经整顿后仍未达到要求,一律关闭取缔 |
|
对非法经营的单位和责任人,一律按规定上限进行处罚 |
|
|
对非法经营单位,一律停产整顿,并严格落实监管措施 |
|
|
对触犯法律的单位和人员,一律依法追究法律责任 |
|
|
一岗双责 |
对分管的业务工作负责;对分管业务范围内的安全生产负责 |
|
四项措施 |
安全投入、安全管理、安全装备、教育培训 |
|

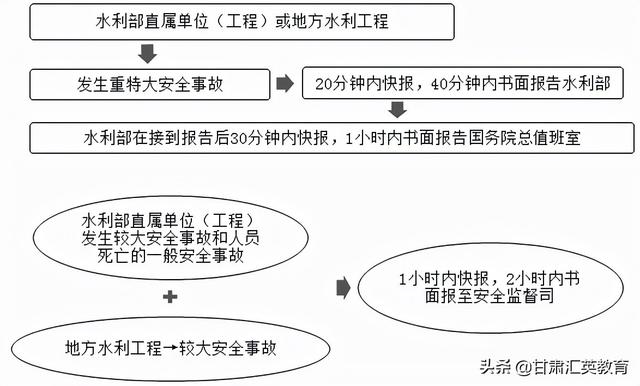

水利生产安全事故应急预案(2016年二建) |
|
|
『参考答案』水利工程生产安全事故分为4级:一般事故、较大事故、重大事故和特别重大事故。 |
相关知识点
1.事故分级。生产安全事故分为特别重大事故、重大事故、较大事故和一般事故4个等级。
|
特别重大事故 |
重大事故 |
较大事故 |
一般事故 |
|
|
死亡 |
30(含本数,下同)人以上 |
10人以上 |
3人以上 |
3人以下 |
|
或者重伤(包括急性工业中毒, |
100人以上 |
50人以上 |
10人以上 |
3人以上 |
|
或者直接经济损失 |
1亿元以上 |
5000万元以上1亿元以下 |
1000万元以上5000万元以下 |
100万元以上 |
2.高处作业标准
|
级别或种类 |
标准 |
|
一级高处作业 |
<5m,≥2m |
|
二级高处作业 |
<15m,≥5m |
|
三级高处作业 |
<30m,≥15m |
|
特级高处作业 |
≥30m |
|
一般高处作业 |
特殊以外的 |
|
特殊高处作业 |
强风、异温、雪天、雨天、夜间、带电、悬空、抢救高处作业 |
3.重大事故隐患排查与治理
|
要点 |
内容 |
|
重大事故隐患判定方法 |
分直接判定法和综合判定法,先采用直接判定法,不能用直接判定法的,采用综合判定法 |
|
五落实 |
整改责任、资金、措施、时限和应急预案 |
|
重大事故隐患综合判定基础 |
安全教育和培训不到位或相关岗位人员未持证上岗 |
|
安全管理制度、安全操作规程和应急预案不健全 |
|
|
未按规定组织开展安全检查和隐患排查治理 |
|
施工单位安全生产管理(2015年二建) |
|
|
『参考答案』三级教育分别是公司教育、项目部教育、班组教育; |
相关知识点
1.专职安全生产管理员配备要求:合同价5000万元以下—不少于1名,合同价5000万元(含)~一亿元—不少于2名,合同价一亿元及以上—不少于3名。
2.建设有度汛要求的水利工程安全规定
(1)施工单位根据项目法人编制的工程度汛方案、措施制定相应的度汛方案,报项目法人批准。
(2)涉及防汛调度或者影响其他工程、设施度汛安全的,由项目法人报有管辖权的防汛指挥机构批准。
3.施工单位安全生产教育
|
三级安全教育 |
内容 |
|
公司教育(一级教育) |
安全基本知识、法规、法制教育 |
|
项目部(工段、区、队)教育(二级教育) |
现场规章制度和遵章守纪教育 |
|
班组教育(三级教育) |
本工种岗位安全操作及班组安全制度、纪律教育 |
4.对施工单位管理人员的安全生产考核
|
要点 |
内容 |
|
|
三类人员 |
企业主要负责人、项目负责人、专职安全生产管理人员 |
|
|
安全生产考核 |
能力考核 |
文化程度、工作经历、业绩等资格的审核 |
|
知识考试 |
法律法规、安全生产管理、安全生产技术知识的测试 |
|
|
考核合格证书有效期为3年,可申请2次延期 |
||
|
每一个有效期内,至少参加一次不低于8个学时的安全生产继续教育 |
||
|
发证机关应及时收回证书并重新考核情形 |
企业主要负责人所在企业发生1起及以上重大、特大等级生产安全事故或2起及以上较大生产安全事故,且本人负有责任的 |
|
|
项目负责人所在工程项目发生过1起及以上一般及以上等级生产安全事故,且本人负有责任的 |
||
|
专职安全管理人员所在工程项目发生过1起及以上一般及以上等级生产安全事故,且本人负有责任的 |
5.专职安全生产管理人员负责对安全生产进行现场监督检查。发现生产安全事故隐患,应当及时向项目负责人和安全生产管理机构报告;对违章指挥、违章操作的,应当立即制止。
生产安全事故的危险部位(或设备)(2015年二建)
事件:项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接入,现场安装变压器1台;
(2)泵室基坑深7.5m,坡比1:2土方采用明挖施工;
(3)泵室墩墙、电机层施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑垂直运输采用塔式起重机。
|
问:指出事件中可能发生生产安全事故的危险部位(或设备)? |
|
|
『参考答案』可能发生生产安全事故的危险部位(或设备):变压器、起重机、脚手架、施工通道口、基坑边沿等。 |
质量管理与安全管理(2)
施工管理签章文件目录(2019年二建)
|
问:根据《水利水电工程注册建造师施工管理签章文件目录》,除施工技术方案报审表外,需由项目负责人(注册建造师)签署的质量管理类文件,还应包括哪些? |
|
|
『参考答案』还包括:联合测量通知单、施工质量缺陷处理措施报审表、质量缺陷备案表、单位工程施工质量评定表。 |
相关知识点:
二级建造师(水利水电工程)施工管理签章文件目录
|
文件类别 |
文件名称 |
|
|
施工组织文件 |
施工组织设计报审表 |
|
|
施工组织机构及主要人员报审表 |
||
|
进度管理文件 |
施工进度计划报审表 |
|
|
暂停施工申请表 |
||
|
复工申请表 |
||
|
施工进度计划调整报审表 |
||
|
延长工期报审表 |
||
|
质量管理文件 |
施工技术方案报审表 |
|
|
联合测量通知单 |
||
|
施工质量缺陷处理措施报审表 |
||
|
质量缺陷备案表 |
||
|
单位工程施工质量评定表 |
||
|
安全及环保管理文件 |
施工安全措施文件报审表 |
|
|
施工环境保护措施文件报审表 |
||
|
事故报告单 |
报告单 |
合同管理 |
|
成本费用管理 |
工程预付款申请表 |
费用索赔签认单 |
|
工程材料预付款申请表 |
索赔意向通知单 |
|
|
工程价款月支付申请表 |
索赔通知单 |
|
|
完工/最终付款申请表 |
建设实施阶段的工作内容(主体工程开工,2016年二建)
事件1:工程具备开工条件后,项目法人向主管部门提交了本工程开工申请报告。
|
问:根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),指出事件1中的不妥之处;说明主体工程开工的报告程序和时间要求。 |
|
|
『参考答案』向主管部门提交开工申请报告不妥。 |
相关知识点
设计变更的要求
|
设计变更期间 |
初设批准日起至竣工交付使用日止,对批准的初设修改 |
|
|
设计变更分类 |
重大设计变更 |
规模、等级及设计标准 |
|
总体布局、布置及主要建筑物 |
||
|
机电及金属结构 |
||
|
施工组织设计 |
||
|
一般设计变更 |
次要建筑物的内容变化 |
|
|
一般机电及金结设计变化 |
||
|
局部线路与局部基础方案变化 |
||
|
中小泵站、水闸机电与金结设计变化 |
||
|
设计变更的审批 |
重大中较大变更 |
经原可研报告批复部门同意 |
|
重大设计变更 |
原初设审批部门 |
|
|
一般设计变更 |
项目法人审查确认,报项目主管核备,必要报项目主管审批 |
|
|
特殊情况重大设计变更程序 |
紧急抢险 |
先抢险,同时报项目主管,并办变更审批手续,附影像资料 |
|
不能停工 |
经法人、监理、设计单位同意并签字后施工,法人在5个工作日报主管部门备案,同时办审批手续 |
安全事故上报(2018年二建)
|
问:根据《水利安全生产信息报告和处置规则》(水安监[2016]220号),事件中施工单位负责人在接到事故电话报告后,应在多长时间内向哪个单位(部门)进行电话报告?(已删) |
|
|
『参考答案』事故发生后,事故现场有关人员应当立即向本单位负责人电话报告;单位负责人接到报告后;在1小时内向主管单位和事故发生地县级以上水行政主管部门电话报告。 |
相关知识点:
安全事故的报告时限
项目风险管理(2016年二建)
事件2:为有效控制风险,依据《大中型水电工程建设风险管理规范》(GB/T50927-2013),施工单位对施工过程中可能存在的主要风险进行了分析,把风险分为四大类:第一类为损失大、概率大的风险,第二类为损失小、概率大的风险,第三类为损失大、概率小的风险,第四类为损失小、概率小的风险,针对各类风险提出了风险规避等处置方法。
事件3:在启闭机工作桥夜间施工过程中,2名施工人员不慎从作业高度为12.0m的高处坠落。事故造成1人死亡,1人重伤。
|
问:按事件2的风险分类,事件3中发生的事故应属于风险类型中的哪一类?对于此类风险,事前宜采用何种处置方法进行控制? |
|
|
『参考答案』该事故属于损失大,概率小的风险。宜采用保险或合同条款将责任进行风险转移。 |
相关知识点
1.风险处置方法选择的原则
|
方法 |
原则 |
|
风险规避 |
损失大、概率大的灾难性风险 |
|
风险缓解 |
损失小、概率大的风险 |
|
风险转移 |
损失大、概率小的风险 |
|
风险自留 |
损失小、概率小的风险 |
|
风险利用 |
有利于工程项目目标的风险 |
|
监理单位安全生产责任(2015年二建) |
|
|
『参考答案』(1)发现施工过程中存在安全事故隐患时,应当要求施工单位整改;(2)对情况严重的,应当要求施工单位暂停施工,并及时报告;(3)施工单位拒不整改或者不停止施工时,应当履行及时报告义务。 |
|
2019年 |
2018年 |
2017年 |
|
|
招投标与成本 |
1.招标文件异议。 |
1.投标人业绩(业绩的类似性和证明资料); |
1.招标文件对投标人资格条件的要求-投标人资质(指错); |
|
2016年 |
2015年 |
|
|
招投标与成本 |
1.评标中对投标文件的澄清与修改规定; |
1.总价优惠,投标保证金,招标文件异议; |
|
(一)招投标管理(1) |
|
|
『参考答案』招标人收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。 |
相关知识点:
异议权
|
异议种类 |
提出时间 |
提出后的处理 |
未提出的处理 |
|
招标文件异议 |
投标截止时间10日前 |
收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动 |
未在规定时间提出异议的,不得再对招标文件相关内容提出异议或投诉。对答复不满意的,投标人可以向行政监督部门投诉 |
|
开标异议 |
现场提出异议 |
异议成立:及时采取措施;异议不成立:当场说明 |
未在规定时间提出异议的,不得再针对开标提出投诉 |
|
评标异议 |
中标候选人公示期间 |
收到异议之日起3日内作出答复;作出答复前,应暂停招标投标活动 |
未在规定时间提出异议的,不得再针对评标提出投诉 |
|
施工投标的主要程序(投标文件的澄清与修改,2016年二建) |
|
|
『参考答案』事件1中,评标过程中投标单位提出投标文件澄清修改不妥, |
相关知识点
|
招标文件的修改与澄清 |
如有疑问,应在投标截止时间17天前以书面形式提出 |
|
澄清和修改通知将在投标截止时间15天前以书面形式发给所有购买招标文件的投标人,不指明澄清问题的来源 |
|
|
如果澄清和修改通知发出的时间距投标截止时间不足15天,且影响投标文件编制的,相应延长投标截止时间 |
|
|
投标人认为应当答复而未获得答复的,可以提出招标文件异议 |
|
|
澄清和补正投标文件 |
投标人不得主动提出澄清、说明或补正 |
|
澄清、说明和补正不得改变投标文件的实质性内容 |
|
|
投标人拒不按照评标委员会的要求进行书面澄清或说明的,按无效标处理 |
|
施工招标程序与投标程序(招标文件异议和投标总价修改,2015年二建) |
|
|
『参考答案』不妥之处:投标报价修改函采取总价优惠方式。 |
相关知识点
|
投标程序 |
内容 |
|
编制投标文件 |
加盖投标人单位章并由投标人的法定代表人或其委托代理人签字 |
|
正本1份,副本4份 |
|
|
修改投标总报价,同时修改“工程量清单”中的相应报价,并附修改后的单价分析表或措施项目表 |
|
|
投标有效期 |
一般为56天 |
|
投标有效期内,投标人不得要求撤销或修改其投标文件 |
|
|
拒绝延长投标有效期的投标人有权收回投标保证金 |
|
|
同意延长投标有效期的投标人应当相应延长其投标担保的有效期,但不得修改投标文件实质性内容 |
|
|
递交投标保证金 |
递交时间:递交投标文件的同时 |
|
金额:合同估算价的2%,但最高不得超过80万元 |
|
|
投标保证金要求 |
基本账户转出 |
|
联合体投标,其投标保证金由牵头人递交 |
|
|
不按要求提交投标保证金,投标文件为无效标 |
|
|
签订合同后5日内,向未中标的投标人和中标人退还投标保证金及利息 |
|
|
投标保证金与投标有效期一致 |
|
|
递交投标文件 |
投标文件接受凭据:递(接)受人、接受时间、接受地点、投标文件密封标识情况、投标文件密封包数量 |
|
投标文件密封不符合招标文件要求的或逾期送达的,将不被接受 |
|
|
开标人员要求 |
投标人的法定代表人或代理人应参加开标会 |
|
未参加开标会视为默认开标结果 |
|
|
开标工作人员不应在开标现场对投标文件作出有效或无效的判断处理 |
|
施工招标的程序(2019年二建) |
|
|
『参考答案』不妥。 |
相关知识点
|
施工招标程序 |
内容 |
|
编制招标文件 |
招标人不得规定最低投标限价 |
|
投标最高限价可以是一个总价,也可以是总价及构成总价的主要分项价 |
|
|
发布招标公告 |
发布媒介:“中国招标投标公共服务平台”或者项目所在地省级电子招标投标公共服务平台 |
|
各媒介发布内容一致 |
|
|
其他媒介可以依法全文转载依法必须招标项目的招标公告和公示信息,但不得改变其内容,同时必须注明信息来源 |
|
|
邀请招标,3人以上。少于3人需重新招标 |
|
|
组织踏勘现场和投标预备会 |
投标人自主参加 |
|
依据招标人介绍情况作出的判断和决策,由投标人自行负责 |
|
|
招标人不得单独或者分别组织部分投标人进行现场踏勘 |
|
|
疑问要以书面方式通知所有购买招标文件的投标人 |
|
|
编标底和最高投标限价 |
一个招标项目只能有一个标底,标底必须保密,开标时公布 |
|
标底只能作为评标的参考 |
|
|
招标文件中明确最高投标限价的计算方法 |
|
|
招标人不得规定最低投标限价 |
|
|
确定中标人 |
中标候选人限定在1~3人,并标明顺序 |
|
当确定的中标人与推荐的中标候选人顺序不一致时,应有充足的理由,并按项目管理权限报水行政主管部门备案 |
|
|
在确定中标人之前,招标人不得与投标人就投标价格、方案等实质性内容进行谈判 |
|
|
中标人确定后,招标人向中标人发出中标通知书,同时通知未中标人 |
|
|
定标 |
未在投标有效期内完成评标和定标的,招标人应当通知所有投标人延长投标有效期 |
|
拒绝延长投标有效期的投标人有权收回投标保证金 |
|
|
同意延长投标有效期的投标人应当相应延长其投标担保的有效期,但不得修改投标文件的实质性内容 |
|
|
因延长投标有效期造成投标人损失,招标人应给予补偿,但不可抗力除外 |
|
施工投标的条件(2018年二建) |
|
|
『参考答案』业绩的类似性包括功能、结构、规模、造价等方面。 |
相关知识点:
财务状况包括注册资本金、净资产、利润、流动资金投入等方面。
投标人应按招标文件要求填报“近3年财务状况表”,并附经会计师事务所或审计机构审计的财务会计报表,包括资产负债表、现金流量表、利润表和财务情况说明书的复印件。
项目经理资格:①本单位水利水电工程专业注册建造师,②有一定数量类似工程业绩,③具备有效安全生产考核合格证书。
投标人资质
|
资质 |
资质等级:总承包、专业承包和劳务分包 |
|
建造师要求:特级企业需一级50人以上,三级需水利水电专业8人以上 |
|
|
总包特级 |
承担施工总包、工程总包、项目管理,限6000万元以上的施工单项合同额 |
|
总包一级 |
承担各等级水利水电工程 |
|
总包二级 |
工程规模中型以下、建筑物级别3级以下、坝高70m以下、水电站总装机容量150MW以下、水工隧洞洞径小于8m且长度小于1000m、堤防2级以下 |
|
总包三级 |
单项合同额6000万以下:工程规模小(1)型以下、建筑物级别4级以下、坝高40m以下、电站装机容量20MW以下、泵站装机容量800kW以下、水工隧洞洞径小于6m且长度小于500m、堤防3级以下 |
|
专业承包 |
水工金属结构制作与安装工程、水利水电机电安装工程、河湖整治工程(各类河道、堤防等相应的河势控导、险工处理等) |
招投标管理(2)
施工招标的程序(评标异议,2016年二建)
|
问:A单位对评标结果有异议时,应在什么时间提出?招标人收到异议后,应如何处理? |
|
|
『参考答案』A单位应当在中标候选人公示期间提出。招标人应当自收到异议之日起3日内作出答复,作出答复前,应当暂停招标投标活动。 |
施工招标的程序(一建内容,2019年二建)
C投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
|
问:招标人应如何处理C投标人撤回投标文件的要求? |
|
|
『参考答案』招标人同意C投标人撤回投标文件的要求。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5日内退还。 |
投标人资质与招标文件异议(2017年二建)
招标文件设定投标最高限价为3000万元。招标文件中有关投标人资格条件要求如下:
(1)有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。
(2)必须具有水利水电工程施工总承包三级及以上企业资质,近5年至少有2项类似工程业绩,类似工程指合同额不低于2500万元的泵站施工(下同)。
(3)具有有效的安全生产许可证,单位主要负责人必须具有有效的安全生产考核合格证。
(4)拟担任的项目经理应为二级及以上水利水电工程专业注册建造师,具有有效的安全生产考核合格证,近5年至少有一项类似工程业绩。
(5)拟担任的项目经理、技术负责人、质量负责人、专职安全生产管理人员、财务负责人必须是本单位人员(须提供缴纳社会保险的证明);项目经理不得同时担任其他建设工程施工项目负责人;专职安全生产管理人员须具有有效的安全生产考核合格证。
(6)单位信誉良好,具有淮海省水利厅BBB级以上信用等级,且近1年在“信用中国”网站上不得有不良行为记录。
(7)近3年无行贿犯罪档案记录;财务状况良好。
某投标人以上述部分条款存在排斥潜在投标人、损害自身利益为由,在投标截止时间前第7天向行政监督部门提出书面异议。
|
问:事件1中的哪些条款存在不妥?说明理由。指出投标人异议的提出存在哪些不妥? |
|
|
『参考答案』第(1)款不妥。招标文件不得把成立分公司作为资格条件。 |
(二)成本管理(1)
造价分析(2018年二建)
某临时工程为总价承包项目,总价承包项目应进行子目分解,临时房屋建筑工程中,投标人除考虑自身的生产、生活用房外,还需要考虑发包人、监理人、设计单位办公和生活用房。
总价承包项目分解表子目:临时房屋建筑工程
|
序号 |
工程项目或费用名称 |
单位 |
数量 |
单价(元/㎡) |
合价(元) |
D |
|
临时房屋建筑工程 |
164000 |
|||||
|
1 |
A |
㎡ |
100 |
80 |
8000 |
第一个月支付 |
|
2 |
B |
㎡ |
800 |
150 |
120000 |
按第一月70%,第二个月30%支付 |
|
3 |
C |
㎡ |
120 |
300 |
36000 |
第一个月支付 |
|
问:临时房屋建筑工程子目分解表中,填报的工程数量起何作用?指出A、B、C、D所代表的内容。 |
|
|
『参考答案』 |
造价分析(2017年二建)
1m3挖掘机配5t自卸车运输2km单价分析表
工作内容:挖、装、运、回 单位:100m3
|
序号 |
费用名称 |
单位 |
数量 |
单价(元) |
|
一 |
直接工程费 |
|||
|
(一) |
基本直接费 |
|||
|
1 |
人工费 |
工时 |
10 |
4.26 |
|
2 |
材料费 |
|||
|
3 |
机械使用费 |
|||
|
(1) |
1m3挖掘机 |
台时 |
1 |
200 |
|
(2) |
59kw推土机 |
台时 |
0.5 |
110 |
|
(3) |
5t自卸汽车 |
台时 |
10 |
100 |
|
(二) |
现场经费(费率3%) |
|||
|
二 |
施工企业管理费(费率5%) |
|||
|
三 |
企业利润(费率7%) |
|||
|
四 |
增值税(税率3.22%) |
|||
|
工程单价 |
|
问:根据《水利工程设计概估算编制规定(工程部分)》(水总[2014]429号文)和《水利工程营业税改征增值税计价依据调整办法》(水总[2016]132号)指出单价分析表中“费用名称”一列中有关内容的不妥之处并改正。 |
|
|
『参考答案』不妥一:直接工程费不妥,改为“直接费”; |
|
机械使用费的计算(2017年二建) |
|
|
『参考答案』单价分析表中机械使用费为1×200+0.5×110+10×100=1255元/100 m3。 |
相关知识点:
1.材料预算价格组成及计算
|
费用名称 |
计算公式 |
|
材料原价 |
含税价格÷(1+增值税率) |
|
运杂费 |
运距×运杂费标准 |
|
运输保险费 |
材料原价×运输保险费率 |
|
采购及保管费 |
(材料原价+运杂费)×采购及保管费率 |
|
预算价格(不含增值税) |
材料原价+运杂费+运输保险费+采购及保管费 |
2.单价分析表
|
编号 |
名称 |
计算方法 |
|
1 |
直接费 |
(1)+(2) |
|
(1) |
基本直接费 |
①+②+③ |
|
① |
人工费 |
Σ定额人工工时数×人工预算单价 |
|
② |
材料费 |
Σ定额材料用量×材料预算价格 |
|
③ |
机械费 |
Σ定额机械台时用量×机械台时费 |
|
(2) |
其他直接费 |
基本直接费×费率 |
|
2 |
间接费 |
直接费×费率 |
|
3 |
企业利润 |
(直接费+间接费)×利润率 |
|
4 |
材料差价 |
(材料预算价格-材料基价)×材料消耗量 |
|
5 |
税金 |
(1+2+3+4)×税率 |
|
6 |
工程单价 |
1+2+3+4+5 |
材料费中材料单价的选择:
(1)如主要材料预算价格超过材料基价时,材料价格选取基价,预算价与基价的差值以材料补差方式计算并计算税金。
(2)如果主要材料预算价格低于基价时,材料价格选取预算价格。
|
施工阶段计量与支付(砌体工程,2015年二建) |
|
|
『参考答案』不妥之处:砌体工程按招标图纸计量, |
相关知识点
施工阶段计量与支付
1.此知识点学习思路
|
需要支付 |
计量支付的依据 |
施工图纸,只有接缝灌浆是按设计图纸 |
|
如何计量 |
比如按立方米、按体积等 |
|
|
不另行支付 |
包含在相应项目有效工程量单价中,并不是包含在别的费用中 |
2.土方开挖工程
|
土方开挖工程内容 |
支付情况 |
|
|
植被清理费用 |
不另行支付 |
包含在《工程量清单》相应项目有效工程量单价中 |
|
施工中增加的超挖量和施工附加量的费用 |
||
|
除约定,开采土料或砂砾料的费用 |
||
|
除约定,开采区清理、恢复和绿化等费用 |
||
|
场地平整 |
平方米为单位 |
发包人按《工程量清单》相应项目单价支付 |
|
一般土方开挖、淤泥流砂开挖、沟槽开挖和柱坑开挖 |
有效自然方体积以立方米为单位 |
|
|
塌方清理 |
以立方米为单位 |
3.混凝土灌注桩
|
混凝土灌注桩内容 |
支付情况 |
|
|
承包人按合同要求完成灌注桩成孔成桩试验、成桩承载力检验、校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作 |
不另行支付 |
包含在《工程量清单》相应项目有效工程量单价中 |
|
钻孔灌注桩或者沉管灌注桩 |
以立方米为单位 |
发包人按《工程量清单》相应项目单价支付 |
|
灌注桩的钢筋 |
以吨为单位 |
4.土方填筑工程
|
土方填筑工程内容 |
支付情况 |
|
|
承包人对料场(土料场、石料场和存料场)进行复核、复勘、取样试验、地质测绘以及工程完建后的料场整治和清理等工作 |
不另行支付 |
包含在《工程量清单》相应项目有效工程量单价中 |
|
坝(堤)体填筑 |
有效压实方体积以立方米为单位 |
发包人按《工程量清单》相应项目单价支付 |
|
黏土心墙、接触黏土、混凝土防渗墙顶部附近的高塑性黏土、上游铺盖区的土料、反滤料、过渡料和垫层料 |
||
|
坝体上、下游面块石护坡 |
||
|
坝体填筑的现场碾压试验费用 |
按《工程量清单》相应项目的总价支付 |
5.普通混凝土
|
普通混凝土内容 |
支付情况 |
||
|
模板 |
现浇与预制模板 |
不另行支付 |
包含在《工程量清单》相应项目有效工程量单价中 |
|
钢筋 |
施工架立筋、搭接、套筒连接、加工及安装过程中操作损耗等 |
||
|
混凝土 |
除不可预见外超填量 |
||
|
混凝土在冲(凿)毛、拌合、运输和浇筑过程中的操作损耗 |
|||
|
为临时性施工措施增加的附加混凝土量 |
|||
|
混凝土试验所需的费用(不包括以总价形式支付的混凝土配合比试验费) |
|||
|
混凝土温度控制措施费 |
|||
|
混凝土坝体内预埋排水管所需的费用 |
|||
|
钢筋直径和长度等(吨) |
发包人按《工程量清单》相应项目单价支付 |
||
|
混凝土(立方米),不可预见超挖引起的超填量(立方米) |
|||
|
止水、止浆、伸缩缝等(米或平方米) |
|||
|
坝体的接缝灌浆(设计图纸,平方米) |
6.砌体工程
|
砌体工程内容 |
支付情况 |
|
|
浆砌石、干砌石、混凝土预制块和砖砌体 |
按施工图纸,有效砌筑体积以立方米为单位 |
发包人按《工程量清单》相应项目单价支付 |
|
其它 |
不另行支付 |
包含在《工程量清单》相应项目有效工程量单价中 |
成本管理(2)
|
造价分析(2016年二建) |
|
|
『参考答案』混凝土的配料和拌制损耗已含在配合比材料用量中,定额中的混凝土用量,包括了运输、浇筑、凿毛、模板变形、干缩等损耗。 |
工程变更与投标阶段成本管理(2016年二建)
工程实施过程中,B单位认为闸底板C20混凝土强度偏低,建议将C20变更为C25。经协商后,监理人将闸底板混凝土自C20变更为C25。B单位按照变更估价原则,以现行材料价格为基础提交了新单价,监理人认为应按投标文件所附材料预算价格,无需计算基础提交新单价。
|
问:指出事件中B单位提交的闸底板C25混凝土单价计算基础是否合理?说明理由。该变更涉及费用应计列在背景资料所述的哪个清单中,相应费用项目名称是什么? |
|
|
『参考答案』承包人提交的C25单价计算基础不合理。因为变更的估价原则明确规定:已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,由监理人商定或确定变更工作的单价。 |
相关知识点
1.变更估价原则:有适用于—采用;无适用有类似—参照;无适用无类似—监理人商定。
2.工程量清单的组成
|
清单组成 |
内容 |
|
|
分类分项工程量清单 |
||
|
措施项目清单 |
不要求列明工程量的项目,以每一项措施项目为单位,按项计价 |
|
|
包含环境保护、文明施工、安全防护措施、小型临时工程、施工企业进退场、大型施工设备安拆费等 |
||
|
其他项目清单 |
暂列金额 |
可能发生合同变更而预留的金额和暂定项目 |
|
一般可为分类分项工程项目和措施项目合价的5% |
||
|

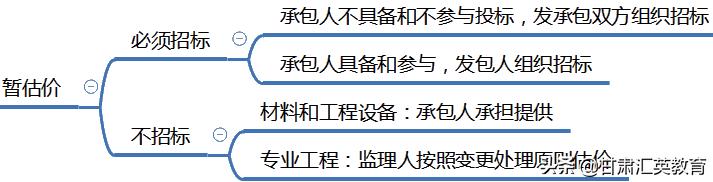

暂估价 |
招标阶段已确定、但无法准确确定价格的材料、工程设备或工程项目 |
|
|
零星工作项目清单 |
完成招标人提出的零星工作所需人、材、机单价,也称计日工 |
|
|
投标人报单价 |
3.投标报价策略
|
投标报价策略 |
对应情形 |
|
投标报价高报 |
施工条件差的工程 |
|
专业要求高且公司有专长的技术密集型工程 |
|
|
合同估算价低不愿做、又不方便不投标的工程 |
|
|
风险较大的特殊的工程 |
|
|
工期要求急的工程 |
|
|
投标竞争对手少的工程 |
|
|
支付条件不理想的工程 |
|
|
投标报价低报 |
施工条件好、工作简单、工程量大的工程 |
|
有策略开拓某一地区市场 |
|
|
某地面临工程结束,机械设备等无工地转移时 |
|
|
本公司在待发包工程附近有项目,而本项目又可利用该工程设备、劳务,或有条件短期内突击完成工程 |
|
|
投标竞争对手多的工程 |
|
|
工期宽松工程 |
|
|
支付条件好的工程 |
|
|
不平衡报价 |
能够早日结账收款(如临时工程费、基础工程、土方开挖等)可适当提高 |
|
预计今后工程量会增加的项目,单价适当提高 |
|
|
工程内容解说不清楚的,则可适当降低一些单价,待澄清后可再要求提价 |
|
|
计日工高报 |
计日工不计入总价,可以报高 |
单价分析表(2015年二建)
|
序号 |
工程项目或费用名称 |
单位 |
工程量 |
单价(元) |
合价(元) |
|
1 |
土方开挖 |
m3 |
30000 |
15 |
450000 |
|
2 |
土方回填 |
m3 |
20000 |
10 |
200000 |
|
3 |
干砌块石护坡(底) |
m3 |
600 |
150 |
90000 |
|
4 |
浆砌块石护坡(底) |
m3 |
1500 |
200 |
300000 |
|
5 |
混凝土工程(含模板) |
m3 |
2500 |
400 |
1000000 |
|
6 |
C |
t |
200 |
6000 |
1200000 |
|
7 |
基础处理工程 |
m3 |
300 |
300 |
90000 |
|
8 |
设备制造及安装工程 |
元 |
500000 |
||
|
9 |
措施项目 |
项 |
1 |
500000 |
500000 |
|
10 |
D |
元 |
216500 |
||
|
合计 |
4546500 |
|
指出“投标报价汇总表”中的C和D所代表的工程项目或费用名称。 |
|
|
『参考答案』C为钢筋制作与安装; |
|
2019年 |
2018年 |
2017年 |
|
|
质量评定与工程验收 |
分部工程 |
1.质量检验中钢筋标牌内容; |
1.隐蔽单元工程质量评定工作的组织; |
|
2016年 |
2015年 |
|
|
质量评定与工程验收 |
1.河道疏浚单元工程验收评定表(计算合格率和等级评定); |
1.工序质量验收评定表格补充; |
|
(一)质量评定(1) |
|
|
『参考答案』不正确。 |
相关知识点:
1.分部工程施工质量合格与优良标准
|
合格标准 |
所含单元工程的质量全部合格。质量事故及质量缺陷已按要求处理,并经检验合格 |
|
原材料、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格 |
|
|
优良标准 |
所含单元工程质量全部合格,其中70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90%以上,且未发生过质量事故 |
|
中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格) |
|
|
原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格 |
2.单位工程施工质量合格与优良标准
|
合格标准 |
所含分部工程质量全部合格 |
|
质量事故已按要求进行处理 |
|
|
工程外观质量得分率达到70%以上 |
|
|
资料基本齐全、符合标准 |
|
|
优良标准 |
分部工程质量全部合格,70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故 |
|
质量事故已按要求进行处理 |
|
|
外观质量得分率达到85%以上 |
|
|
资料基本齐全、符合标准 |
|
施工质量评定的要求(评定工作的组织,2017年二建) |
|
|
『参考答案』基坑开挖属于重要隐蔽单元工程(关键部位),由施工单位自评,监理单位抽检,再由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。 |
相关知识点
质量评定工作的组织要求
|
项目名称 |
施工单位 |
监理单位 |
项目法人 |
质检机构 |
|
单元(工序) |
自评 |
复核 |
监理工程师核定并签证认可 |
— |
|
重要隐蔽单元 |
自评 |
抽检 |
法人(或委托监理),联合小组核定(法人、监理、设计、施工、工程运行管理) |
核备 |
|
关键部位单元 |
||||
|
分部工程 |
自评 |
复核 |
法人认定,报质检机构 |
核备 |
|
大型枢纽主要分部 |
自评 |
复核 |
法人认定,报质检机构 |
核定 |
|
单位工程 |
自评 |
复核 |
法人认定,报质检机构 |
核定 |
|
工程项目 |
单位工程质量合格 |
统计并评定质量等级 |
法人认定,报质检机构 |
核定 |
|
工程外观质量评定 |
法人组织监理、设计、施工、运行管理单位成立外观质量评定组,报质检机构核定;工程师以上职称;人数不少于5人,大型不少于7人 |
单元工程质量等级评定(2015年二建)
|
单位工程 |
/ |
工序编号 |
/ |
||||
|
分部工程 |
涵洞工程 |
施工单位 |
/ |
||||
|
单元工程名称、部位 |
第5单元 |
施工日期 |
/ |
||||
|
项次 |
检验项目 |
质量标准 |
检查(测)记录 |
合格数 |
合格率 |
||
|
A |
1 |
片(带)外观 |
表面平整、无乳皮、锈污、油渍、砂眼、钉孔、裂纹等 |
所有外露的止水片均表面平整、无乳皮、锈污、油渍、砂眼、钉孔、裂纹等 |
/ |
/ |
|
|
2 |
基座 |
符合设计要求(按基础面要求验收合格) |
6个点均符合设计要求 |
6 |
100% |
||
|
3 |
片(带)插入深度 |
符合设计要求 |
2个点均符合设计要求 |
2 |
100% |
||
|
4 |
沥青井柱 |
位置准确、牢固、上下层衔接好、电热元件及绝热材料埋设准确,沥青填塞密实 |
/ |
/ |
|||
|
5 |
接头 |
符合工艺要求 |
15个接头均符合工艺要求 |
15 |
100% |
||
|
B |
1 |
片(带) |
宽 |
允许偏差±5mm |
4.5、5.0、3.5、3.0、6.0 |
4 |
80% |
|
高 |
允许偏差±2mm |
1.0、2.0、1.5、-3.0、0.5 |
4 |
80% |
|||
|
长 |
允许偏差±20mm |
15、17、10、30 |
3 |
75% |
|||
|
2 |
搭接 |
金属止水片 |
≥20mm,双面焊接 |
15、20、23、25 |
3 |
75% |
|
|
橡胶、PVC |
≥100mm |
85、95、100、105、105、110、120、115 |
6 |
75% |
|||
|
金属止水片与PVC止水带接头栓接长度 |
≥350mm(螺栓栓接法) |
/ |
/ |
/ |
|||
|
3 |
安装偏差 |
允许偏差±5mm |
3.0、3.5、4.0 |
3 |
100% |
||
|
施工单位意见 |
A检验结果C符合本标准的要求;B逐项检验点合格率D,且不合格点不集中分布。工序质量等级评定为:E。 |
||||||
|
监理单位复核意见 |
/ |
|
问:根据《水利水电工程单元工程施工质量验收评定标准——混凝土工程》(SL632—2012),指出上表中A、B、C、D、E所代表的名称或数据。 |
|
|
『参考答案』A代表主控项目,B代表一般项目,C代表全部,D代表70.0%以上,E代表合格。 |
相关知识点
1.工序及单元工程施工质量验收评定
|
工序 |
合格 |
主控项目,检验结果应全部符合本标准要求 |
|
一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中 |
||
|
优良 |
主控项目,检验结果应全部符合本标准要求 |
|
|
一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中 |
||
|
划分工序单元 |
合格 |
各工序全部合格 |
|
资料符合标准要求 |
||
|
优良 |
工序全部合格 |
|
|
优良工序应达到50%及以上,且主要工序应达到优良等级 |
||
|
不划分工序单元 |
合格 |
主控项目,检验结果应全部符合本标准要求 |
|
一般项目,逐项应有70%(河道疏竣工程90%)及以上的检验点合格,且不合格点不应集中 |
||
|
优良 |
主控项目,检验结果应全部符合本标准要求 |
|
|
一般项目,逐项应有90%(河道疏竣工程95%)及以上的检验点合格,且不合格点不应集中 |
2.施工质量评定表的使用规定
|
要点 |
内容 |
|
用笔 |
不得使用圆珠笔、铅笔填写 |
|
合格率 |
百分数表示,小数点后保留一位,例:95.0% |
|
改错 |
将错误用斜线划掉,再在其右上方填写正确的文字(或数字),禁止使用改正液,贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法 |
|
表头填写 |
施工单位全称 |
|
设计与实测值 |
设计值按施工图填写,实测值填写实际检测数据,而不是偏差值 |
|
无项内容 |
《评定表》中如实际工程无某项内容,应在相应检验栏用斜线“/”表示 |
|
质量等级栏 |
由复核质量的监理人员填写 |
|
表尾填写 |
施工单位由负责终验的人员签字 |
|
如果工程由分包单位施工,则单元(工序)工程表尾由分包施工单位的终验人员填写分包单位全称并签字 |
3.工程项目中如遇《单元工程评定标准》中尚未涉及的项目质量评定标准时,其质量标准及评定表格,按新技术、新工艺的技术规范等,由项目法人组织监理、设计及施工单位按水利部有关规定进行编制,经过省级以上水利工程行政主管部门或其委托的水利工程质量监督机构批准。
质量评定(2)
施工质量评定的要求(单位工程评定优良,2018年二建)
事件:船闸单位工程共有20个分部工程,分部工程质量全部合格,其中优良分部工程16个,主要分部工程10个,工程质量全部优良,施工过程中未发生质量事故。外观质量得分率为86.5%,质量检验评定资料齐全。工程观测分析结果符合国家和行业标准以及合同约定的标准。
|
问:单位工程施工质量优良标准中,对分部工程质量、主要分部工程质量及外观质量方面的要求分别是什么?根据事件中提供的资料,说明船闸单位工程的质量等级。 |
|
|
『参考答案』 |
|
施工质量评定的要求(分部工程评定优良,2017年二建) |
|
|
『参考答案』优良,因为单元工程质量全部合格,其中优良率为38/50=76%,70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程质量优良率为19/20=95%,达到90%以上,中间产品质量全部合格,混凝土(试件组数小于30组)质量全部合格,且未发生过质量事故,满足分部工程质量等级优良的要求。 |
|
施工质量评定的要求(评定工作的组织,2016年二建) |
|
|
『参考答案』 |
单元工程质量等级评定标准(不划分工序,2016年二建)
|
单位工程名称 |
临南段河道疏浚工程 |
单元工程量 |
/ |
|
|
分部工程名称 |
河道疏浚 |
施工单位 |
xxxx |
|
|
单元工程名称、编号 |
(30+100~31+100)-012 |
施工日期 |
2012年12月3日~2012年12月11日 |
|
|
项次 |
检验项目 |
质量标准 |
检查记录及结论或检测合格率(检测记录或备查资料名称、编号) |
|
|
A |
1 |
河道过水断面面积 |
不小于设计断面面积(1456㎡) |
检测20个断面,断面面积为1466㎡~1509㎡,合格率100% |
|
2 |
宽阔水域平均底高程 |
不高于设计高程8.05m |
监测点数200点,检测点高程7.90m~8.03m,合格率100% |
|
|
B |
1 |
局部欠挖 |
深度小于0.3m,面积小于5.0㎡ |
无欠挖 |
|
2 |
开挖横断面每边最大允许超宽值、最大允许超深值 |
超宽≤150cm、超深≤60cm不应危及堤防、护坡及岸边建筑物的安全 |
检测点数50点,超宽30cm~55cm,超深25cm~75cm,合格率94.0%,不合格点不集中分布,且不影响堤防、护坡及岸边建筑物的安全 |
|
|
B |
3 |
开挖轴线位置 |
偏离±100cm |
开挖轴线偏离-105cm~+110cm,共检验点数50点,合格率92.0%,不合格点不集中分布 |
|
4 |
弃土位置 |
弃土排入排泥场 |
弃土排入排泥场 |
|
|
施工单位 |
A逐项监测点合格率100%,B逐项监测点的合格率C%,且不合格点不集中分布。单元工程质量等级评定为:D |
|||
|
监理单位 |
/ |
|
问:根据《水利水电工程单元施工质量验收评定标准—堤防工程》,指出上表中A、B、C、D所代表的名称或数据。 |
|
|
『参考答案』A为主控项目,B为一般项目,C为92.0%,D为合格。 |
与质量评定有关规范表格
1.硬化混凝土性能质量标准
|
检验项目 |
质量要求 |
检验方法 |
检验数量 |
||
|
合格 |
优良 |
||||
|
抗压强度保证率(%) |
无筋(或少筋)混凝土 |
P≥80 |
P≥85 |
抽样、试验 |
大体积混凝土:28龄期500m31组;设计龄期1000m31组。 |
|
P≥90 |
P≥95 |
||||
|
混凝土强度最低值 |
≤C20 |
P≥0.85设计龄期强度标准值 |
|||
|
>C20 |
P≥0.90设计龄期强度标准值 |
||||
|
抗压强度标准差(Mpa) |
≤C20 |
≤4.5 |
≤3.5 |
||
|
C20~C35 |
≤5.0 |
≤4.0 |
|||
|
>C35 |
≤5.5 |
≤4.5 |
2.堤防工程土料填筑压实度或相对密度
不合格样的压实度或相对密度不应低于设计值的96%且不合格样不应集中分布。
合格工序的压实度或相对密度等压实指标合格率应符合表5.0.7的规定;优良工序的压实指标合格率应超过表5.0.7规定数值的5个百分点或以上。
表5.0.7土料填筑压实度或相对密度合格标准
|
序号 |
上堤土料 |
堤防级别 |
压实度(%) |
相对密度 |
压实度或相对密度合格率(%) |
||
|
新筑堤 |
老堤加高培厚 |
防渗体 |
|||||
|
1 |
黏性土 |
1级 |
≥94 |
— |
≥85 |
≥85 |
≥90 |
|
2级和高度超过6m的3级堤防 |
≥92 |
— |
≥85 |
≥85 |
≥90 |
||
|
3级以下及低于6m的3级堤防 |
≥90 |
— |
≥80 |
≥80 |
≥85 |
||
|
2 |
少黏性土 |
1级 |
≥94 |
— |
≥90 |
≥85 |
— |
|
2级和高度超过6m的3级堤防 |
≥92 |
— |
≥90 |
≥85 |
— |
||
|
3级以下及低于6m的3级堤防 |
≥90 |
— |
≥85 |
≥80 |
— |
||
|
3 |
无黏性土 |
1级 |
— |
≥0.65 |
≥85 |
≥85 |
— |
|
2级和高度超过6m的3级堤防 |
— |
≥0.65 |
≥85 |
≥85 |
— |
||
|
3级以下及低于6m的3级堤防 |
— |
≥0.60 |
≥80 |
≥80 |
— |
3.土石坝工程土料压实施工质量标准
|
项次 |
检验项目 |
质量要求 |
检验方法 |
检验数量 |
|
|
主控项目 |
1 |
碾压参数 |
压实机具的型号、规格,碾压遍数、碾压速度、碾压振动频率,振幅和加水量应符合碾压试验确定的参数值 |
— |
— |
|
2 |
压实质量 |
压实度和最优含水率符合设计要求。1级、2级坝和高坝的压实度不低于98%;3级中低坝及3级以下中坝的压实度不低于96%;土料的含水量应控制在最优量的-2%~3%之间。取样合格率不小于90%。不合格试样不应集中,且不低于压实度设计值的98% |
— |
— |
|
|
3 |
压实土料渗透系数 |
符合设计要求 |
— |
— |
4.工序与单元施工质量验收评定资料
|
工序 |
施工单位 |
各班、组的初检记录、施工队复检记录、施工单位专职质检员终验记录 |
|
工序中各施工质量检验项目的检验资料 |
||
|
施工单位自检完成后,填写的工序施工质量验收评定表 |
||
|
单元 |
施工单位 |
单元工程中所含工序(或检验项目)验收评定的检验资料 |
|
各项实体检验项目的检验记录资料 |
||
|
施工单位自检完成后,填写的单元工程施工质量验收评定表 |
5.平板钢闸门单元工程安装质量验收评定表
A:分部工程名称;B:试运行效果;C:78.2%。
|
单位工程名称 |
××× |
单元工程量 |
××× |
||
|
A |
××× |
安装单位 |
××× |
||
|
单元工程 |
××× |
评定日期 |
×年×月×日 |
||
|
项次 |
项目 |
主控项目(个) |
一般项目(个) |
||
|
合格数 |
其中优良数 |
合格数 |
其中优良数 |
||
|
1 |
反向滑块 |
12 |
9 |
/ |
/ |
|
2 |
焊缝对口错边 |
17 |
14 |
/ |
/ |
|
3 |
表面清除和 |
/ |
/ |
24 |
18 |
|
4 |
橡胶止水 |
20 |
16 |
28 |
22 |
|
B |
质量标准合格 |
||||
|
安装单位 |
各项试验和单元工程试运行符合要求,各项报验资料符合规定。检验项目全部合格,检验项目优良率为C,其中主控项目优良率为79.6%,单元工程安装质量验收评定等级为合格。 |
6.单元(工序)质量不合格,及时处理,处理后的质量等级按下列规定重新确定:
(1)全部返工重做的,可重新评定质量等级。
(2)经加固补强并经过设计和监理单位鉴定能达到设计要求时,其质量评为合格。
(3)处理后的工程部分质量指标仍达不到设计要求时,经设计复核,项目法人及监理单位确认能满足安全和使用功能要求的,可不再进行处理;或经加固补强后,改变了外形尺寸或造成工程永久性缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求,其质量可定为合格,但应按规定进行质量缺陷备案。
|
(二)验收管理(1) |
|
|
『参考答案』 |
相关知识点:
1.水利工程法人验收的主持单位及组织
|
类别 |
主持单位 |
验收工作组组成 |
人员 |
|
|
法人验收 |
分部工程 |
项目法人或委托监理 |
项目法人、勘察、设计、监理、施工、主要设备制造(供应)商;质监机构列席大型枢纽主要分部;运行管理单位视情况决定是否参加 |
具备专业知识(大型分部中级及以上职称),各单位代表不超过2人 |
|
单位工程 |
项目 |
项目法人、勘察、设计、监理、施工、主要设备制造(供应)商;运行管理单位参加;质量和安全监督机构派员列席; |
中级及以上职称, |
|
|
合同完工 |
项目 |
项目法人、勘察、设计、监理、施工、主要设备制造(供应)商 |
— |

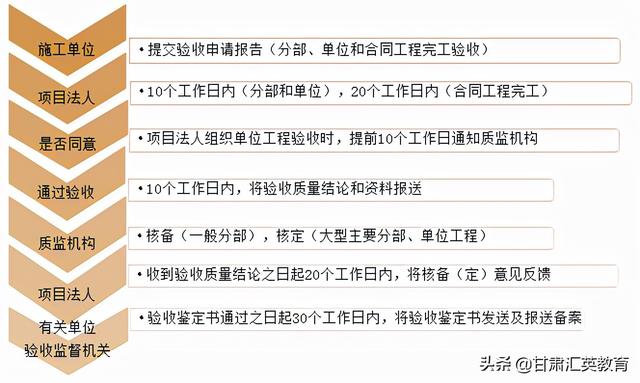

2.水利工程法人验收的程序
3.水利工程政府验收的主持单位及组织
|
类别 |
主持单位 |
验收工作组组成 |
人员 |
|
|
政府验收 |
阶段 |
竣工验收主持单位或其委托单位 |
质量和安全监督机构、验收主持单位、运行管理单位 |
— |
|
竣工 |
竣工验收主持单位 |
质量和安全监督机构、 |
竣工技术预验收具有高级职称:2/3以上来自非参建单位 |
|
|
专项 |
环境保护、水土保持、移民安置、档案 |
— |
— |
4.小型病险水库除险加固项目验收分类
|
验收分类 |
验收主持单位 |
验收工作组 |
|
|
法人验收 |
分部工程验收 |
项目法人(关键部位)或委托监理单位 |
项目法人、勘测设计、监理、施工、设备制造(供应)等单位,质监机构列席关键部位验收 |
|
单位工程验收 |
项目法人或委托监理单位 |
项目法人、勘测设计、监理、施工、设备制造(供应)、运行管理等单位,质监机构列席 |
|
|
政府验收 |
蓄水验收 |
省级人民政府水行政主管部门或由其委托市(地)级水行政主管部门 |
验收主持单位、有关地方人民政府和相关部门、水库主管部门、质量和安全监督机构、运行管理等单位的代表以及相关专业的专家 |
|
竣工验收 |
省级人民政府水行政主管部门会同财政部门或由其委托市(地)级水行政主管部门会同财政部门 |
5.小水电站工程验收的要求
(1)验收的分类同水利工程验收分类。
(2)分部工程验收和单位工程验收的主持单位是项目法人或委托监理单位。
|
竣工验收(工程交接,2015年二建) |
|
|
『参考答案』项目法人计划于2013年3月26日前完成与运行管理单位的工程移交手续不妥。“运行管理单位”应为“施工单位”;“工程移交”应为“工程交接”。 |
相关知识点
1.工程交接与工程移交
|
程序 |
时间 |
主体 |
|
工程交接 |
通过合同工程完工验收或投入使用验收后30个工作日内 |
项目法人与施工单位 |
|
工程移交 |
竣工验收鉴定书印发后60个工作日内 |
项目法人与运行管理单位 |
2.工程质量保修书的内容
(1)合同工程完工验收情况;
(2)质量保修的范围和内容;
(3)质量保修期;
(4)质量保修责任;
(5)质量保修费用。
|
档案专项验收(2015年二建) |
|
|
『参考答案』 |
相关知识点
1.档案验收中施工单位编制竣工图的要求
|
类别 |
编制要求 |
|
施工图没有变动 |
在施工图上加盖并签署竣工图章 |
|
一般性图纸变更及符合杠改或划改要求 |
在原施工图上更改,在说明栏内注明变更依据 |
|
加盖并签署竣工图章 |
|
|
涉及结构形式、工艺、平面布置等重大改变,或图面变更超过1/3 |
重新绘制竣工图(可不再加盖竣工图章) |
|
重绘图应按原图编号,并在说明栏内注明变更依据,在图标栏内注明“竣工阶段”和绘制竣工图的时间、单位、责任人 |
|
|
监理单位应在图标上方加盖并签署“竣工图确认章” |
2.大中型水利工程竣工验收前应进行档案专项验收。
其他工程的档案验收应与工程竣工验收同步进行。
档案专项验收可分为初步验收和正式验收。
①初步验收由工程竣工验收主持单位委托相关单位组织进行;
②正式验收由工程竣工验收主持单位档案业务主管部门负责。
|
竣工验收的时间规定(2015年二建) |
|
|
『参考答案』2013年5月底该工程竣工验收委员会对该泵站工程进行了竣工验收不妥。 |
相关知识点:竣工验收
水利工程竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。
不能按期进行竣工验收的,经竣工验收主持单位同意,可适当延长期限,但最长不得超过6个月。
一定运行条件是指:
(1)泵站工程经过一个排水或抽水期;
(2)河道疏浚工程完成后;
(3)其他工程经过6个月(经过一个汛期)至12个月。
验收管理(2)
竣工验收与专项验收中的档案验收(2018年二建)
|
事件:项目如期完工,计划于2017年汛前进行竣工验收,施工单位在竣工图编制中,对由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后,作为竣工图。 |
|
|
『参考答案』不妥之处一:计划于2017年汛前进行竣工验收 |
|
竣工验收的时间规定(2016年二建) |
|
|
『参考答案』 |
