2019二级注册建造师答案(2019年二级建造师真题及答案)
2019年二级建造师水利水电真题及答案(完整版)
【2019二级建造师真题及答案解析专题>>】
2019年二级建造师考试《水利水电》考试时间为:2019年5月26日09:00~12:00,考后233网校将及时为大家提供2019年二级建造师水利水电真题答案敬请大家关注!
下载APP,及时对答案>>
考完二建你的心情是怎么样的?欢迎大家蹲点233网校二级建造师考试社区,【点击进入吐槽专区>>】
一、单项选择题(共20题,每题1分。每题的备选项中,只有一个最符合题意)

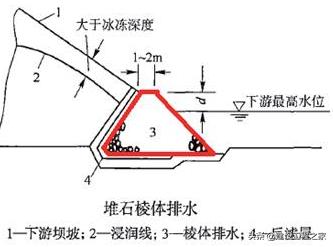

1.下列示意图中,表示土坝排水棱体常用断面型式的是()
【参考答案】B 参见教材P4
2.混疑土重力坝排水廊道一般布置在()
A.坝基础益
B.坝上游侧
C.坝中心线位置
D.坝下游侧
【参考答案】B 参见教材P6
3.拱坝是()
A.静定结构
B.瞬变结构
C.可变结构
D.超静定结构
【参考答案】D 参见教材p8
4.根据《水利水电工程等级划分及洪水标准》(SL 252-2017),水利水电工程等别分为()
A.二
B.三
C.四
D.五
【参考答案】D 参见教材P20
5.闸门的合理使用年限最高为()年。
A.20
B.30
C.50
D.100
【参考答案】C 参见教材P25
6.下列示意图中,表示逆断层的是()
A.
B.
C.
D.
【参考答案】B 参见教材P30
7.材料体积内被固体物质所充实的程度称为材料的()
A.孔隙率
B.密实度
C.填充度
D.空隙率
【参考答案】B 参见教材P39
8.土围堰发生漏洞险情,最有效的控制险情发展的方法是()
A堵塞漏洞进囗
B堵塞漏洞出口
C.堵塞漏洞进出囗
D.设置排渗井
【参考答案】A 参见教材P67
9.高处作业是指在坠落高度基准面()m及以上的作业。
A.2
B.3
C.4
D.5
【参考答案】A 参见教材P123
10.当水利工程建设项目初步设计静态总投资超过已批准的可行性研究报告估算静态总投资达10%时,则需()。
A.提出专题分析报告
B.重新编制初步设计
C.调整可行性研究投资估
D.重新编制可行性研究报告
【参考答案】A 参见教材P130
11.水库大坝首次安全鉴定应在竣工验收后()内进行。
A.三年
B.四年
C.五年
D.十年
【参考答案】C 参见教材P138
2.下列内容中,不属于竣工决算审计监督和评价的内容是决算的()
A.真实性
B.合法性
C效益性
D.时效性
【参考答案】D 参见教材P143
13.根据《水利部办公厅关于印发<水利工程营业税改征增值税计价依据调整办法>的通知》(办水总[2016]132号),采用《水利工程施工机械台时费定额》计算施工机械使用费时,修理及替换设备费应除以除以()的调整系数。
A.1
B.1.1
C.1.15
D.1.2
【参考答案】B 参见教材P159
14.根据《水利工程设计概(估)算编制规定(工程部分)》(水总[2014]29号,下列费用
中,不属于工程单价构成要素中“费”的组成部分是()
A.基本直接费
B.间接费
C.企业利润
D.税金
【参考答案】A 参见教材P159
15.根据《水利部关于修订印发水利建设质里工作考核办法的通知》(水建管[2018]102号),对省级水行政主管部门考核时,其中项目考核得分占考核总分的()。
A.20%
B.30%
C.40%
D.50%
【参考答案】C 参见教材P211
16.监理人收到承包人索赔通知书后,答复索赔处理结果的时间为()天内。
A.15
B.28
C.30
D.42
【参考答案】D 参见教材p204
17.施工详图提交施工单位前,应由()签发。
A.项目法人
B.监理单位
C.设计单位
D.质里监督机构
【参考笞案】B 参见教材P136
18河道在汛期安全运用的上限水位是指()
A.保证水位
B.最高洪水位
C.设计水位
D.校核水位
【参考笞案】A 参见教材P322
19.某大坝工程级别为5级,对应注册建造师热业工程规模标准为()
A.大型
B.中型
C.小(1)型
D.小(2)型
【参考答案】B 参见教材P356

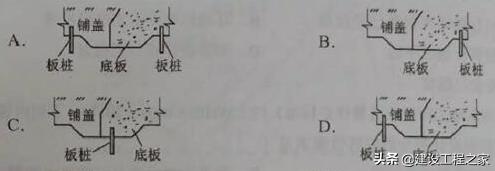

20.下列示意图中,水闸板桩设置合理的是()
【参考答案】D 参见教材P11 了解更多请关注微信公众号:施工管理技术
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.根据《水工建筑物岩石基础开挖工程施工技术规范》(SL47-1994),水工建筑物岩石基础开挖临近建基面不应采用()施工。
A.洞室爆破
B.梯段爆破
C.预留保护层人工撬挖
D.药壶爆破
E.深孔爆破
【参考答案】AD 参见教材P350
22.水工建筑物的耐久性是指在合理使用年限内保持其()的能力。
A.经济性
B.适用性
C.安全性
D.外观性
E.维护性
【参考答案】BC 参见教材P24
23.经纬仪角度测量的方法有()
A.回测法
B.双测法
C.全圆测回法
D.回转法
E.方格网法
【参考答案】AC 参见教材P35
24.下列关于钢筋的表述,正确的()
A.HPB表示为带肋钢筋
B.HRB335中的数字表示极限强度
C.HRB500适宜用做预应力钢筋
D.I型冷轧扭钢筋的截面形状为矩形
E.CRB为冷轧带肋钢筋
【参考答案】CDE 参见教村P56
25土坝坝面作业包含的主要工序有()
A.铺料
B.排水
C.整平
D.压实
E.加水
【参考答案】ABD 参见教村P87
26根据水利部《关于调整水利工程建设项目施工准备开工条件的通知》(水建管[2017]177号),项目施工准备开工应满足的条件包括()
A.项目可行性研究报告已经批准
B.环境影响评价文件已批准
C.年度投资计划已下达
D.初步设计报告己批复
E.建设资金已落实
【参考答案】ABCE 参见教村P155
27.根据《水利水电工程设计质里评定标准》( TCWHIIDA00012017),下列内容中,属于施工组织设计部分的经济性要求是()
A.主要基础资料齐全可靠
B.导流方案应满足下游供水的要求
C.导流建筑物规模恰当
D.对外交通方案符合实际
E.施工布置应满足爆破对安全距离的要求
【参考答案】CD 参见教材P213
28.水资源规划按层次划分为()
A.全国战略规划
B.供水规划
C.流域规划
D.区城规划
E.调水规划
【参考答案】ACD 参见教材P319
29.开发建设项目水土流失防治指标包括()
A.土地侵蚀模数
B.扰动土地整治率
C.水土流失总治理度
D.土攘流失控制比
E.拦渣率
【参考答案】BCDE 参见教材P326
30.根据《水电水利工程施工监理规范》(DL/T5111-2012),工程变更分为()
A.特别重大工程变
B.重大工程变更
C.较大工程变更
D.一般工程变更
E.常规设计变更
【参考答案】BCDE 参见教材P304
三、案例分析题(共4题,每题20分。)
案例一
背景材料:
某水库工程由混凝土面板堆石坝,溢洪道和输水隧洞等等主要建筑物组成。水库总库容 0.9 亿 m³。
混凝土面板堆石坝最大坝高 68m,大坝上下游坡度比 1:1.5,大坝材料分区包括:石渣压重(1B) 区,黏土覆盖(1A)区,混凝土趾板。混凝土面板及下游块石护坡等。混凝土面板堆石坝材料分区示意图见图 1。了解更多请关注微信公众号:建设工程之家

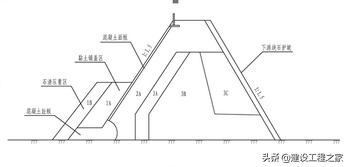

混凝土面板堆石坝材料分区示意图
施工过程中发生如下事件:
事件 1:施工单位在坝体填筑前,按照设计要求对堆石料进行了现场碾压试验。通过实验确定了振动碾的激振力。振幅、频率、行车速度和填料加水等碾压参数。
事件 2:施工单位在面板混凝土施工后,提供了面板混凝土配合比,见表 1。
事件 3:混凝土面板分部工程共有 48个单元工程。单元工程质量评定全部合格,其中 28 个单元工程质量优良,主要单元工程,重要隐蔽单元工程(关键施工单元工程)质量优良,且未发生质量事故;中间产品质量全部合格,其中混凝土试样质量达到优良,原材料质量合格,故该分部工程评定为优良。
事件4:根据施工进度安排和度汛要求,第一年汛后坝体施工由导游洞导流,土石围堰挡水,围堰高度14.8m;第二年汛前坝体施工高程超过上游围堰顶高程,汛期大坝临时挡洪度汛,相应大坝可拦洪库容为0.3×108m3。
问题:
1、指出图中2A、3A、3B、3C所代表的坝体材料分区名称?
2、除背景资料所述内容外,事件1中的碾压参数还应包括哪些?
3、计算事件2混凝土施工配合比表中的水胶比(A)、砂率(B)的值。(用百分比表示、保留小数点后两位)
4、事件3中趾板分项工程的质量评定是否正确?简要说明理由。
5、指出该水库工程的工程等别,工程规模及混凝土面板堆石坝建筑物的级别。指出事件4土石堰的洪水标准和面板堆石坝施工期临时度汛的洪水标准。
【参考答案】
1、2A代表垫层区;3A代表过渡区;3B代表主堆石区;3C代表下游堆石区(次堆石区)。
2、除给出的碾压参数外,堆石料的碾压参数还包括碾重、铺层厚、碾压遍数。
3、(1)水胶比(A)=122/(249+56)=41.00%
(2)砂率(B)=760/(760+620+620)=38.00%
4、(1)混凝土趾板分项工程的质量评定不妥当。
理由:48个单元工程,单元工程质量评定全部合格,其中28个单元工程质量优良,即优良率为58%,小于70%,不满足优良的条件,结合其他条件,故只能评定为合格。
5、(1)、该水库工程的工程等别为III等,工程规模为中型、混凝土面板石坝建筑物的级别为3级。
(2)土石围堰的级别为5级,土石围堰的洪水标准为10-5年。
(3)面板堆石坝施工期临时度汛的洪水标准:100-50年。
案例二
背景资料:
某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件。招标文件明确:承包人应具有相应资质和业绩要求、具有AA以上的信用等级;投标有效期为60天;投标保证金为50万元整。
事件1:A投标人在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。
事件2:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至90天。B投标人同意延长投标有效期,但同时要求局部修改其投标文件,否则拒绝延长。
事件3:C投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
事件4:投标人D中标并与发包人签订施工总承包合同根据合同约定,总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发
包人。分包人E按照规定设立项目管理机构,其中,项目负责人、质里管理人员等均为本单位人员。
事件5:监理工程师检查时发现局部土方填筑压实度不满足设计要求,立即向分包人E下达了书面整改通知。分包人E整改后向监理机构提交了回复单。
问题
1.针对事件1,招标人应当如何处理?
2.针对事件2,B报标人提出修改其投标文件的要求是否要当?说明理由。招标人应如何处理该事件?
3.事件3中,招标人应如何处理C投标人撤回投标文件的要求?
4.指出开改正事件4中不妥之处,分包人E设立的项目管理机构中,还有哪些人员必须是本单位人员?
5.指出并改正事件5中不妥之处。
【参考答案】
1.招标人收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。
2.不妥。理由:同意延长投标有效期的投标人应当相应延长期投标担保的有效期,但不得修改投标文件的实质性内容。
拒绝延长投标有效期的投标人有权收回投标保证金,因延长投标有效期造成投标人损失的,招标人应当给予补偿,但因不可抗力需延长投标有效期的除外。
3.招标人同意C投标人撤回投标文件的要求。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5内退还。
4.不妥之处:分包口头通知发包人。
改正:工程分包应在施工承包合同中约定,或经项目法人书面认可。
本单位人员还包括:技术负责人、财务负责人、安全管理人员。
5.不妥之处:监理工程师向分包人E下达了书面整改通知。
改正:监理工程师向总承包人下达书面整改通知,总承包人再通知分包人整改。
不妥之处:分包人E整改后向监理机构提交了回复单。
改正:分包人E整改后向总承包人提交回复单,总承包人再提交给监理机构。
案例三
背景资料:
某施工单位承担新庄穿堤函洞拆除重建工程施工,该涵洞建筑物级别为2级,工程建设内容包括:拆除老函洞、重建新函洞等。老函洞采用凿除法拆除;基坑采用挖明沟和集水井方式进行排水。施工平面布置示意图如图3所示。了解更多请关注微信公众号:建设工程之家

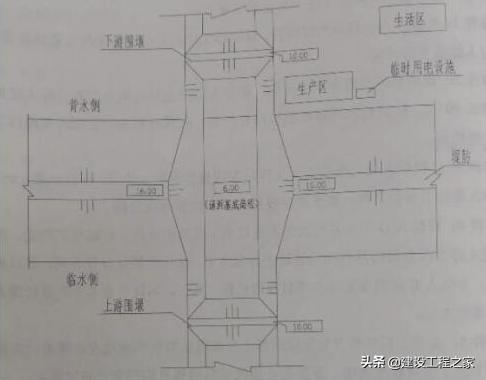

图3施工平面布置示意图
为加强施工管理,规范施工项目负责人执业行为,根据《水利水电工程注册建造师施工管理签章文件目录》,施工单位梳理出需由该施工项目负责人(注册建造师)签署的施工管理文件清单,其中,质里管理类文件包括施工技术方案报审表等。
根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位在施工前,针对本工程提出了需编制专项施工方案的单项工程清单。专项施工方案以施技术方案报审表开工报送,专项施工方案包括工程概况等内容。对于需组织专家进行审查论证的专项施工方案,在根据专家申查论证报告修改完善并履行相应审核签字手续后组织实施。
1.根据《水利水电工程注册建造师施工管理签章文件目录》除施工技术方案报审表外,需由项目负责人(注册建造师)签署的质量管理类文件,还应包括哪些?
2.根据《水利水电工程施工安全管导则》(SL721-2015),结合背景资料,本工程中需编制专项施工方案的单项工程有哪些?其中需组织专家进行审查论证的有哪些?说明需组织专家审查论证的理由。
3.根据《水利水电工程施工安全管理导则》(SL721-2015),除工程概况外,专项施工方案中还应包括哪些方面的内容?根据专家审查论证报告修改完善后的专项施工方案,在实施前履行哪些审核签字手续?
【参考答案】
1.还包括:联合测里通知单、施工质里缺陷处理措施报审表、质里缺陷备案表、单位工程施工质里评定表。
2.需编制专项施工方案的单项工程有基坑降水、土方开挖、临时用电工程、围堰工程、拆除工程。
3.需组织专家进行审查论证的有基坑降水、土方开挖。
理由:因为堤防顶部高程为16m,函洞基底高程为6m,开挖深度为10m,开挖超过了5m,属于深基坑工程,达到了超过一定规模的危险性较大的单项工程,所以需要专家论证。
3.专项施工方案中还应包括编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等。
审核签字手续:经施工单位技术负责人、总监理工程师、项目法大单位负责人审核签字后方可组织实施。
案例四
背景资料:
发包人与承包人依据《水利水电工程标准施工招标文件》(2009 年版)签订了河道整治工程施工合同,合同约定:(1)签约合同价为 860 万元,合同工期为 11 个月,2016 年 12 月 1 日开工;(2)质量保证金为签约合同价的 3%,质量保证金在合同程完工验收和缺陷责任期满后分两次退还,每次退还 50%;(3)缺陷责任期为一年;(4)逾期完工违约金为签约合同价的 3.5‰/天。施工过程中发生如下事件:
事件 1:发包人根据合同约定按时向承包人提供了施工场地范围图和施工场有关资料。
事件 2:项目经理因故要短期离开施工现场,事前履行了相关手续,在项目经理离开期间,施工项目部向监理人提交了单元工程质量报验单,该报验单仅盖有施项目部印章。
事件 3:2017 年 11 月 20 日签发的合同工程完工证书中注明合同工程完工验收间(实际完工日期)为 2017 年 11 月 8 日。
事件 4:在缺陷责任期内,为修补工程缺陷,经发包人同意,承包人动用了质量保证金 6 万元整,监理人确认在缺陷责任期满后项目达到质量标准,缺陷责任期按时终止。
问题:
1. 事件 1中发包人提供的施工场地范围图应明确哪些主要内容?施工场地有关资料包括哪些?
2. 针对事件 2,说明项目经理离开现场前要履行什么手续?施工项目部报送单元工程质量报验单还应履行何种签章手续?
3. 针对事件 3,计算逾期完工违约金(单位:万元,保留小数点后两位)。
4. 针对事件 3和事件 4,提出质量保证金退还的时间并计算金额(单位:万元,保留小数点后两位)。
【参考答案】
1.(1)发包人提供的施工场地范围应明确场地范围内永久占地与临时占地的范围和界限。
(2)发包人应按专用合同条款约定向承包人提供施工场地,以及施工场地内地下管线和地下设施等有关资料。
2.(1)承包人项目经理短期厉害施工场地,应事先征得监理人同意,并未派代表行使其职责。
(2)施工项目部报请的单元工程质量报验单还应由承包人项目经理授权代表签字。
3.(1)合同工期为11个月,2016年12月1日开工,合同完工日期应为2017年10月31日。实际完工日期为2017年11月8日,逾期8天。
(2)逾期完工违约金为860×3.5‰x8=24.08万元/天。
4.(1)第一次退还时间:合同工程完工证书颁发后14天内,即2017年11月20日后14天内。
金额:860×3%×1/2=12.90万元
(2)第二次退还时间:工程质量保修期满30个工作日内。金额=860×3%×1/2-6=6.90万元
来源于网络,答案仅供参考
