考二级建造师模拟试题(考二级建造师模拟试题?)

2022-04-24 22:56:14 来源:

考二级建造师模拟试题(考二级建造师模拟试题?)

关注头条号“建造师大本营”获取更多优质施工技术资料!

2018年二级建造师《市政工程》模拟试题

一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)

1、路基工程中,新建的地下管线施工必须依照( )的原则进行。

A、 先地下,后地上,先浅后深

B、先地上,后地下,先深后浅

C、先地上,后地下,先浅后深

D、先地下,后地上,先深后浅

参考答案:D

参考解析:

【解析】根据《城市道路管理条例》国务院令第 198 号第 12 条规定:城市供水、排水、燃气、热力、供电、通信、消防等依附于城市道路的各种管线、杆线等设施的建设计划,应与城市道路发展规划和年度建设计划相协调,坚持先地下、后地上的施工原则,与城市道路同步建设。

2 、燃气管道回填土夯实到管顶 0、3~0、5m 以后,应在管道位置上方平敷塑料标志带,标志带的颜色是( )。

A、黄色

B、蓝色

C、红色

D、绿色

参考答案:A

参考解析:

【解析】本题考点涉及燃气管道警示带敷设。(1)埋设燃气管道的沿线应连续敷设警示带。警示带敷设前应将敷设面压平,并平整地敷设在管道的正上方,距管顶的距离宜为 0、3~0、5m,但不得敷设于路基和路面里。(2)警示带宜采用黄色聚乙烯等不易分解的材料,并印有明显、牢固的警示语,字体不宜小于 100mm× 100mm。见《城镇燃气输配工程施工及验收规范》CJJ 33—2005 第 2、5 条警示带敷设。

3、关于二灰稳定土的说法,正确的是( )。

A、抗冻性能比石灰土低

B、粉煤灰用量越多,早期强度越高

C、收缩性大于水泥土和石灰土

D、被禁止用于高等级路面的基层

参考答案:D

参考解析:

【解析】本题考点涉及二灰稳定土的特性。二灰稳定土有良好的力学性能、板体性、水稳性和一定的抗冻性,其抗冻性能比石灰土高很多。二灰稳定土早期强度较低,随龄期增长,并与养生温度密切相关,温度低于 4℃时强度几乎不增长;二灰中的粉煤灰用量越多,早期强度越低,3 个月龄期的强度增长幅度也越大。二灰稳定土也具有明显的收缩特性,但小于水泥土和石灰土,也被禁止用于高等级路面的基层,而只能做底基层。二灰稳定粒料可用于高等级路面的基层与底基层。

4 、根据《市政公用工程注册建造师执业工程规模标准》,二级市政公用工程注册建造师不能承接( )。

A、轨道铺设工程

B、庭院工程

C、交通安全防护工程

D、机电设备安装工程

参考答案:A

参考解析:

【解析】本题考点涉及表 2K332001 注册建造师执业工程规模标准(市政公用工程)。

5 、供热钢管对口焊接时,当壁厚≥15mm,其对口错边量应不大于( )mm。

A、0、5

B、1、0

C、1、5

D、2、0

参考答案:D

参考解析:

【解析】本题涉及的考点为供热管道施工与安装要求。钢管对口时,纵向焊缝之间应相互错开 100mm 弧长以上,管道任何位置不得有十字形焊缝;焊口不得置于建筑物、构筑物等的墙壁中;对口错边量应不大于下表的规定。

6 、垃圾填埋场泥质防水层施工技术的核心是( )施工技术。

A、选择原材料配合比

B、严格控制压实度

C、掺加膨润土的拌合土层

D、分层压实

参考答案:C

参考解析:

【解析】泥质防水层施工技术的核心是掺加膨润土的拌合土层施工技术。理论上,土壤颗粒越细,含水量适当,密实度高,防渗性能越好。膨润土是一种以蒙脱石为主要矿物成分的黏土岩,膨润土含量越高抗渗性能越好。但膨润土是一种比较昂贵的矿物,且土壤如果过分加以筛选,会增大投资成本,因此实际做法是:选好土源,检测土壤成分,通过做不同掺量的土样,优选最佳配比;做好现场拌合工作,严格控制含水率,保证压实度;分层施工同步检验,严格执行验收标准,不符合要求的坚决返工。施工单位应根据上述内容安排施工程序和施工要点。

7、当水池自重小于浮力时会浮起;应考虑的因地制宜措施是( )。

A、基坑四周设防汛墙

B、水池下及基坑内四周埋设排水盲管

C、抽干基坑内积水

D、使水池内、外无水位差

参考答案:D

参考解析:

【解析】本题考点涉及水池施工中的抗浮措施。当构筑物无抗浮设计时,雨、汛期施工过程必须采取抗浮措施。(1)雨期施工时,基坑内地下水位急剧上升,或外表水大量涌入基坑,使构筑物的自重小于浮力时,会导致构筑物浮起。施工中常采用的抗浮措施如下:1)基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作;2)构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备,一旦发生基坑内积水随即排除;3)备有应急供电和排水设施并保证其可靠性。(2)当构筑物的自重小于其承受的浮力时,会导致构筑物浮起;应考虑因地制宜措施:引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,以减小其浮力,使构筑物结构免于破坏。

8、城市燃气管网系统中用来调节和稳定管网压力的设施为( )。

A、加压站

B、分流站

C、储配站

D、调压站

参考答案:D

参考解析:

【解析】本题考点涉及燃气管道的分类。详见第四版考试用书 2K315031 燃气管道的分类。

9 、热力管网补偿器的作用是消除( ),确保管网安全运行。

A、过高压力

B、

水锤效应

C、温度应力

D、脉动冲击

参考答案:C

参考解析:

【解析】本题涉及的考点为热力管网补偿器的作用。供热管道随着输送热媒温度的升高,管道将产生热伸长。如果这种热伸长不能得到补偿,就会使管道承受巨大的压力,甚至造成管道破裂损坏。为了避免管道由于温度变化而引起的应力破坏,保证管道在热状态下的稳定和安全,必须在管道上设置各种补偿器,以补偿管道的热伸长及减弱或消除因热膨胀而产生的应力。

10、某一水库的原水悬浮物一般在 50~80mg/L,水质稳定,合理的给水处理工艺流程是( )。

A、原水→沉淀→消毒

B、原水→接触过滤→消毒

C、原水→澄清→过滤→消毒

D、原水→混凝、沉淀→过滤→消毒

参考答案:B

参考解析:

【解析】本题考点涉及常用给水处理工艺流程及适用条件,详见下表。

11、施工精度高,适用各种土层的不开槽管道施工方法是( )。

A、夯管

B、定向钻

C、浅埋暗挖

D、密闭式顶管

参考答案:C

参考解析:

【解析】本小题考点涉及不开槽法施工方法与适用条件,见下表。

从上表可以排除 A、B 选项,因为它们不适于所有土层。比较 C、D 选项的施工精度可知 C 选项符合题干的要求。

12、市政公用工程项目的施工组织设计必须经( )批准。

A、项目经理

B、企业技术负责人

C、项目总工

D、监理工程师

参考答案:B

参考解析:

【解析】施工组织设计必须经企业技术负责人批准,有变更时要及时办理变更审批。

13 、大型河流的深水基础,覆盖层较薄、平坦的岩石河床宜使用( )。

A、土袋围堰

B、堆石土围堰

C、钢板桩围堰

D、双壁围堰

参考答案:D

参考解析:

【解析】本题考点涉及各类围堰适用范围见第四版考试用书表 2K312021。

14 、以土压和塑流性改良控制为主,以排土量、盾构参数控制为辅的盾构属于( )盾构。

A、手掘式

B、挤压式

C、土压式

D、泥水式

参考答案:C

参考解析:

【解析】本题涉及的考点为各类盾构掘进施工时的控制方法。

盾构机的种类繁多,按开挖面是否封闭划分有密闭式和敞开式两类;按平衡开挖面的土压与水压的原理不同,密闭式盾构机分为土压式(常用泥土压式)和泥水式两种。国内用于地铁工程的盾构主要是土压式和泥水式两种,这两种设备施工时的控制方法不同。土压式盾构,以土压和塑流性改良控制为主,辅以排土量、盾构参数控制。泥水式盾构,以泥水压和泥浆

性能控制为主,辅以排土量控制。

15、水泥土搅拌法地基加固适用于( )。

A、障碍物较多的杂填土

B、欠固结的淤泥质土

C、可塑的黏性土

D、密实的砂类土

参考答案:C

参考解析:

【解析】水泥土搅拌法适用于加固淤泥、淤泥质土、素填土、黏性土(软塑和可塑)、粉土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层。不适用于含有大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥和淤泥质土、硬塑及坚硬的黏性土、密实的砂类土,以及地下水影响成桩质量的土层。

16、生活垃圾填埋场应设在( )。

A、当地夏季主导风向的上风向

B、当地夏季主导风向的下风向

C、50 年一遇洪泛区之外

D、与河岸相距至少 500m 处

参考答案:B

参考解析:

【解析】本题考点涉及垃圾填埋场选址与环境保护。(1)垃圾填埋场必须远离饮用水源,尽量少占良田,利用荒地和当地地形。一般选择在远离居民区的位置,填埋场与居民区的最短距离为 500m。(2)生活垃圾填埋场应设在当地夏季主导风向的下风向。(3)生活垃圾填埋场不得建在下列地区:1)国务院和国务院有关主管部门及省、自治区、直辖市人民政府划定的自然保护区、风景名胜区、生活饮用水源地和其他需要特别保护的区域内。2)居民密集居住区。3)直接与航道相通的地区。4)地下水补给区、洪泛区、淤泥区。5)活动的坍塌地带、断裂带、地下蕴矿带、石灰坑及熔岩洞区。

17 、燃气管道的焊工必须经过培训并考试合格,当间断焊接时间超过( ),再次上岗前应重新考试和进行技术评定。

A、3 个月

B、6 个月

C、12 个月

D、18 个月

参考答案:B

参考解析:

【解析】本题考点涉及钢管焊接人员应具备的条件。参见《城镇燃气输配工程施工及验收规范》CJJ 33—2005 第 1、0、4 条(强制性条文)。

18、用移动模架法浇筑预应力混凝土连续梁时,分段工作缝必须设在( )附近。

A、弯矩零点

B、弯矩最大点

C、剪力零点

D、扭矩零点

参考答案:A

参考解析:

【解析】本题涉及的考点为移动模架上浇筑预应力混凝土连续梁的施工技术要点。支架长度必须满足施工要求。支架应利用专用设备组装,在施工时能确保质量和安全。浇筑分段工作缝,必须设在弯矩零点附近。箱梁内、外模板在滑动就位时,模板平面尺寸、高程、预拱度的误差必须控制在容许范围内。混凝土内预应力筋管道、钢筋、预埋件设置应符合规范

规定和设计要求。

19、现浇预应力混凝土连续梁采用悬臂浇筑施工,合龙顺序一般是( )。

A、先中跨、后次跨、再边跨

B、先次跨、后边跨、再中跨

C、先边跨、后次跨、再中跨

D、先边跨、后中跨、再次跨

参考答案:C

参考解析:

【解析】本题涉及的考点为现浇预应力混凝土连续梁悬臂浇筑施工技术。合龙顺序为比较重要的施工技术之一。现浇预应力混凝土连续梁采用悬臂浇筑施工,合龙顺序一般是先边跨、后次跨、再中跨。

20 、下图所示挡土墙的结构形式为( )。

A、重力式

B、悬臂式

C、扶壁式

D、衡重式

参考答案:B

参考解析:

【解析】本题考察的是常见挡土墙的结构形式与特点。

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0、5 分)

21、热拌沥青混合料面层质量验收的主控项目有( )。

A、原材料

B、压实度

C、面层厚度

D、平整度

E、弯沉值

参考答案:A,B,C,E

参考解析:

【解析】本题考点涉及热拌沥青混合料面层质量验收项目。见《城镇道路工程施工与质量验收规范》CJJ1—2008。

22、垃圾填埋场工程中采用 HDPE 膜防渗时,要严格检验 HDPE 膜的外观质量和( ),并组织产品复验和见证取样检验。

A、均匀度

B、厚度

C、密度

D、韧度

E、强度

参考答案:A,B,D,E

参考解析:

【解析】HDPE 膜的质量是垃圾填埋场工程质量的关键,应采用招标方式选择供货商,严格审核生产厂家的资质,审核产品三证(产品合格证、产品说明书、产品试验检验报告单)。特别要严格检验产品的外观质量和产品的均匀度、厚度、韧度和强度,进行产品复验和见证取样检验。确定合格后,方可进场,进场后应注意产品保护。

23 、地下燃气管道不得穿越( )。

A、热电厂

B、雨水口

C、街心花园

D、汽车加油站

E、化工原料仓库

参考答案:A,D,E

参考解析:

【解析】本题考点涉及地下燃气管道不得穿越的规定。地下燃气管道不得从建筑物和大型构筑物(不包括架空的建筑物和大型构筑物)的下面穿越,不得在堆积易燃、易爆材料和具

有腐蚀性液体的场地下面穿越。本题的难点是根据上述规定,在选项中找出不得穿越的地方。D、E 选项属于堆积易燃、易爆材料和可能具有腐蚀性液体的场地,热电厂则属于建筑物和大型构筑物。

24 、下列措施中,不符合改性沥青混合料路面施工工艺要求的有( )。

A、拌制、施工温度通常比普通沥青混合料高 10~20℃

B、宜随拌随用,需要短时间贮存时,时间不宜超过 30h

C、施工中应保持连续、均匀、不间断摊铺

D、宜采用轮胎压路机碾压

E、摊铺时应保证充分的运料车,满足摊铺的需要,使纵向接缝成为热接缝

参考答案:B,D

参考解析:

【解析】本题考点涉及改性沥青混合料路面施工工艺要求。改性沥青混合料的拌制、施工温度通常比普通沥青混合料高10~20℃,贮存时间不宜超过 24h;施工中应保持连续、均匀、不间断摊铺;改性沥青混合料路面宜采用振动压路机或钢筒式压路机碾压,不宜采用轮胎压路机碾压;改性沥青混合料路面冷却后很坚硬,冷接缝处理很困难,因此应尽量避免出

现冷接缝。

25、水泥混凝土道路基层材料主要根据( )选用。

A、道路交通等级

B、地基容许承载力

C、传递荷载能力

D、基层的抗冲刷能力

E、材料供应能力

参考答案:A,D

参考解析:

【解析】本题考点涉及水泥混凝土路面的构造。水泥混凝土路面由垫层、基层及面层组成。在温度和湿度状况不良的城镇道路上,应设置垫层,以改善路面结构的使用性能。混凝土面层下设置基层的作用:防止或减轻唧泥、板底脱空和错台等病害;在垫层共同作用下,控制或减少路基不均匀冻胀或体积变形对混凝土面层的不利影响;为混凝土面层施工提供稳定而坚实的工作面,并改善接缝的传荷能力。基层的选用原则:根据交通等级和基层的抗冲刷能力来选择基层。特重交通宜选用贫混凝土、碾压混凝土或沥青混凝土基层;重交通宜选用水泥稳定粒料或沥青稳定碎石基层;中、轻交通宜选择水泥或石灰粉煤灰稳定粒

料或级配粒料基层。湿润和多雨地区,繁重交通路段宜采用排水基层。

26 、关于石方路基施工的说法,正确的有( )。

A、应先清理地表,再开始填筑施工

B、先填筑石料,再码砌边坡

C、宜用 12t 以下振动压路机

D、路基范围内管线四周宜回填石料

E、碾压前应经过试验段,确定施工参数

参考答案:A,E

参考解析:

【解析】石方路基施工技术要求

1、修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料,确保边坡稳定。

2、先修筑试验段,以确定松铺厚度、压实机具组合、压实遍数及沉降差等施 Z-参数。

3、填石路堤宜选用 12t 以上的振动压路机、25t 以上轮胎压路机或 2、5t 的夯锤压(夯)实。

4、路基范围内管线、构筑物四周的沟槽宜回填土料。

27 、锚具、夹具及连接器进场验收时,应按出厂合格证和质量证明书核查其锚固性能类别、型号、规格、数量,确认无误后进行( )。

A、强度检验

B、外观检查

C、硬度检验

D、动载锚固性能试验

E、静载锚固性能试验

参考答案:B,C,E

参考解析:

【解析】本题涉及的考点为锚具、夹具及连接器进场验收的规定。锚具、夹具及连接器进场验收时,应按出厂合格证和质量证明书核查其锚固性能类别、型号、规格、数量,确认无误后进行外观检查、硬度检验和静载锚固性能试验。验收应分批进行,批次划分时,同一种材料和同一生产工艺条件下生产的产品可列为同一批量。锚具、夹片应以不超过 1000 套为一个验收批。连接器的每个验收批不宜超过 500 套。从每批锚具中抽取 10%且不少于 10套,进行外观质量和外形尺寸检查。从每批锚具中抽取 5%且不少于 5 套进行硬度检验。对大桥、特大桥等重要工程,当质量证明书不齐全、不正确或质量有疑点时,在通过外观和硬度检验的同批中抽取 6 套锚具(夹片或连接器),组成 3 个预应力筋锚具组装件,由国家或省级质量技术监督部门授权的专业质量检测机构进行静载锚固性能试验。对用于中小桥梁的锚具(夹片或连接器)进场验收,其静载锚固性能可由锚具生产厂提供试验报告。合格者方可使用。

28、关于管棚施工的说法,正确的是( )。

A、管棚可适用于软弱、砂砾地层

B、钢管人土端制作成尖靴状或楔形

C、管棚纵向应与隧道纵向平行

D、钢管打入后,应及时隔孔向钢管内及周围压注水泥浆或水泥砂浆

E、管棚末端应支架在坚硬土层上

参考答案:A,B,D

参考解析:

【解析】本题考点涉及管棚施工技术。详见第四版考试用书 2K313035。

29、利用自身的可伸缩性吸收管道热伸长的补偿器有( )。

A、自然补偿器

B、方形补偿器

C、波纹管补偿器

D、球形补偿器

E、套筒补偿器

参考答案:C,E

参考解析:

【解析】供热管网中常用的几种补偿器形式见下表。

查袁可知本题的正确选项是 CE。

30、在移动模架上浇筑预应力混凝土连续梁,箱梁内、外模板在滑动就位时,模板的( )误差必须在容许范围内。

A、预拱度

B、平面尺寸

C、高程

D、变形

E、挠度

参考答案:A,B,C

参考解析:

【解析】本题考点涉及在移动模架上浇筑预应力混凝土连续梁的技术要求。(1)支架长度必须满足施工要求。(2)支架应利用专用设备组装,在施工时能确保质量和安全。(3)浇筑分段工作缝,必须设在弯矩零点附近。(4)箱梁内、外模板在滑动就位时,模板平面尺寸、高程、预拱度的误差必须控制在容许范围内。(5)混凝土内预应力筋管道、钢筋、预埋件设置应符合规范规定和设计要求。

三、案例分析题(共 4 大题,每题 20 分。)

31、背景资料:

某城市道路改造工程,随路施工的综合管线有 0、4MPa 的 DN500 中压燃气、DN1000 给水管并排铺设在道路下,燃气与给水管材均为钢管,实施双管合槽施工。随路施工的热力隧道工程采用暗挖工艺施工。承包方 A 公司将工程的其中一段热力隧道工程分包给 B 公司,并签了分包合同。

(1)B公司发现土层松散,有不稳定迹象,但认为这个土层的段落较短,根据已有经验,出于省事省钱的动机,不仅没有进行超前注浆加固等加固措施,反而加大了开挖的循环进尺,试图\\\”速战速决,冲过去\\\”,丝毫未理睬承包方A公司派驻B 方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了 3 人死亡。

(2)事故调查组在核查 B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。

问题:

1、燃气管与给水管的水平净距以及燃气管顶与路面的距离有何要求?

2、试述燃气管道强度试验和严密性试验的压力、稳定时间及合格标准。

3、对发生的安全事故,A 公司在哪些方面有责任?

4、B 公司对事故应该怎么负责?

参考解析:

1、【参考答案】

燃气管与给水管的水平净距不应小于 0、5m,燃气管顶的最小覆土深度不得小于 0、9m。

【考点解析】本小题是道简答题,考点涉及室外燃气管道安装基本要求(参见考试用书

第四版 2K315032 的相关内容)。

2、【参考答案】

燃气管道强度试验压力为 0、6MPa,稳压1h,无漏气为合格。管道严密性试验压力为0、46MPa,持续时间不小于 24h,实际压力降不超过允许值为合格。

【考点解析】本小题是道简答题,考点涉及燃气管道功能性试验的规定(参见考试用书第四版 2K315034 的相关内容)。

3、【参考答案】

A 公司没有认真审核 B 公司施工资质,便与之签了分包合同,这是 A 公司对这起事故首先应负的安全控制失责的责任;其次,A 公司虽然采取了派人进驻 B 公司施工现场,并对B 公司的违规操作提出了劝阻意见和正确做法,但未采取坚决制止的手段,导致事故未能避免。这是 A 公司安全控制不力的又一方面应负的责任。A 公司应统计分包方伤亡事故,按

规定上报和按分包合同处理分包方的伤亡事故。

【考点解析】本小题是道分析简答题,考点涉及总包方对分包方的安全控制责任。

4、【参考答案】

B 公司不具备安全资质,又不听 A公司人员的劝阻,坚持违规操作,造成事故,完全应该负起\\\”分包方对本施工现场的安全工作负责\\\”以及\\\”分包方未服从承包人的管理\\\”的责任。

【考点解析】本小题是道分析简答题,考点涉及分包方的安全责任。

32 、背景资料:

某道路工程总承包单位为 A 公司,合同总工期为 180d。A 公司把雨水管工程分包给 B公司。B 公司根据分包项目工程量、施工方案及计划投入的工料机,编制了管线施工的进度计划。工程实施后,由于分包单位与总承包单位进度计划不协调,造成总工期延长为 212d。路基工程施工时,A公司项目部发现某里程处存在一处勘察资料中没有提及的大型暗浜。对此,施工单位设计了处理方案,采用换填法进行了处理。

施工后,A 公司就所发生的事件对建设单位提出索赔要求,建设单位要求 A 公司提供索赔依据。

问题:

1、补充 B 公司编制雨水管施工进度计划的依据,并指明 A、B 两公司处理进度关系的正确做法。

2、承包商处理暗浜应按什么程序进行?

3、施工单位可索赔的内容有哪些?根据索赔内容应提供哪些索赔依据?

参考解析:

1、【参考答案】

补充:必须考虑总包单位的进度计划、分包合同中规定的工期。

说明:承包单位应将分包的施工进度计划纳入总进度计划的控制范围,总分包之间相互协调,处理好进度执行过程中的相关关系,并协助分包单位解决项目施工进度控制中的相关

问题。

【考点解析】本小题由两问组成,前一问为补充题,后一问为简答题;考点涉及分包单位与总承包单位进度计划的协调。回答前一问,需要根据施工进度计划编制依据的要求,对背景资料中提供的信息进行分析。背景资料中提供的信息:B 公司根据分包项目工程量、施工方案及计划投入的工料机,编制了管线施工的进度计划。从上述资料提供的信息可以看出,B 公司在编制管线施工的进度计划时,忽了 A 公司给它的管线施工分包合同中的工期要求,忽了 A 公司编制的施工总进度计划中规定的管线施工的开竣工日期要求。回答后一问,只需背书即可(参见考试用书第四版 2K320052 的相应内容)。

2、【参考答案】

应由承包商报告监理,建设单位组织设计(勘察)单位、监理单位、承包商共同研究处理措施;得出结论后,由设计单位出具变更设计图,监理出具变更签证,施工单位上报新施工方案,按原审批流程获得批准后,才能处理。

【考点解析】本小题是道简答题,考点涉及工程索赔(变更)的程序(参见考试用书第四版 2K320012 条的相应内容)。

3、【参考答案】

勘察资料中没有提及的大型暗浜的处理引发的索赔应该受理。

索赔依据:(1)施工合同;(2)设计单位出具的变更设计图,监理出具的变更签证;(3)经监理认可的换填工程施工方案;(4)由换填 Z–程产生的工、料、机费用凭证;(5)换填工程检查验收报告(含隐蔽工程验收)。

【考点解析】本小题是道简答题,考点涉及工程变更的索赔(参见考试用书第四版2K320012 相关规定)回答时切忌背书,一定要紧扣背景资料提供的信息——大型暗浜换填。

33、背景资料:

某市政公司承包某路段的改建工程,全长 1、5kin,工期为当年 7 月至次年 2 月。该路段为城市次干道,道路结构层:20Cm 石灰土底基层,30Cm 二灰碎石基层,6Cm 粗、3Cm 细沥青混凝土面层;两侧为彩色人行道石板。项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织综合安全检查。该施工组织设计经企业技术负责人审批同意后,即开始工程项目的实施。

在实施过程中,项目部将填方工程分包给某工程队,当土方路基第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。

在一次安全检查中,监理发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。

问题:

1、监理工程师发出暂停施工指令的原因是什么?其指令方式应如何改进?

2、沥青混凝土冬期施工应采取什么措施?

3、道路工错在何处?

4、项目部关于安全检查的规定是否正确?请说明理由。

参考解析:

1、【参考答案】

原因是监理工程师没有参加土路基第一层压实度的检测。停工旨令应以书面形式发给项目部。

【考点解析】本小题是分析题,应结合背景资料和考试用书的相关论述回答。本题考点涉及隐蔽工程验收、土路基压实度检查以及监理工作的规定。隐蔽工程在隐蔽前,应由施工单位通知监理工程师和相关单位进行隐蔽验收,确认合格后,形成隐蔽验收文件。背景资料中反映当土方路基第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。在这里土方路基第一层即是隐蔽工程,项目部应通知监理工程师到现场进行平行取样和测试,求得该层土的实测干密度,将其与项目部测得的该层土的实测干密度以及有资质的独立第三方测得的该层土的最大干密度进行比较,以确认第一层土的压实度合格与否。工程队只有在收到经监理工程师签字盖章的隐蔽工程验收合格文件后,才能进行上层填土工作。

监理工程师指令方式的改进之处为监理工程师在向工程队发出口头指示,责令暂停施工后,应立即书面通知项目部,提出具体处理意见。

2、【参考答案】

在当天气温大于 5℃的时段内施工;适当提高沥青混合料的出厂温度,但不可超过 175℃;运输中覆盖保温,到达施工现场时,料温应高于摊铺和碾压的最低温度要求;下承层表面保持干燥、清洁、无冰、雪、霜等;施工采取\\\”快卸、快铺、快平\\\”和\\\”及时碾压、及时成型\\\”的方针。

【考点解析】本小题为简答题,应根据考试用书 2K320074 的相关论述简要作答。参见单项选择题 17 题的解析。

3、【参考答案】

道路工不能在电箱中接线,应由电工操作。

【考点解析】本小题是分析题,应结合背景资料和考试用书 2K320044 的相关论述回答。

本题考点涉及特殊工种持证上岗的规定。电工、电焊工、架子工、司炉工、爆破工、机操工、起重工、机械司机、机动车辆司机等特殊工种工人,除一般安全教育外,还要经过专业安全技能培训,经考试合格持证后,方可独立操作。

4、【参考答案】

施工组织设计中规定由项目部安全员定期组织综合安全检查不对,施工项目的综合安全检查应由项目经理组织,定期进行。

【考点解析】本小题是分析题,应结合背景资料和考试用书 2K320122 的内容进行回答。本题考点涉及施工现场安全检查的方法。安全检查分为综合安全检查、专项安全检查、季节性安全检查、特定条件下的安全检查及安全巡查等。综合安全检查可每月组织一次,由项目经理(或项目副经理、项目技术负责人)带领,组织项目部各职能部门(或岗位)负责人参加,

对项目现场当时施工的资源配置、人员活动、实物状态、环境条件、管理行为等进行全方位的安全检查。季节性安全检查是随特定季节开展的专项安全检查。诸如:夏秋季的防暑降温、防食物中毒、防台防汛;冬季的防冻保暖、防跌滑等安全检查,可由项目部专职安全、劳动保护岗位人员组织相关分包队伍、班组人员实施。

34 、背景资料:

某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工。通道基坑总长 80m,宽 12m,开挖深度 8、5m。基坑围护结构采用 SMW 工法桩,基坑沿深度方向设有 2 道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为φ609×16mm钢管支撑(见图 4)。基坑场地地层自上而下依次为:2、0m 厚素填土、6m 厚黏质粉土、8m 厚砂质粉土。地下水位埋深约 1、5m。在基坑内布置了 5 口管井降水。

项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失 20 万元,工期拖延 10d,项目部为此向业主提出索赔。

问题:

1、给出图 4 中 A、B 构(部)件的名称,并分别简述其功用。

2、根据两类支撑的特点分析围护结构设置不同类型支撑的理由。

3、本项目基坑内管井属于什么类型?起什么作用?

4、给出项目部堵漏措施的具体步骤。

5、项目部提出的索赔是否成立?说明理由。

6、列出基坑围护结构施工的大型工程机械设备。

参考解析:

1、【参考答案】

A 工字钢;B 围檩。

1)工字钢的功用:作为 SMW 工法桩加筋用,它与水泥土搅拌墙结合,形成一种复合劲

性围护结构,可以极大地提高水泥土搅拌墙的强度,增加 SMW 桩的抗弯和抗压强度;且工字钢可以拔出重新利用,有利于节省钢材、节约成本。

2)围檩的功用:与围护桩(墙)、支撑一起构成支撑结构体系,承受围护墙所传递的土压力和水压力,传递给钢支撑。

【考点解析】本小题是道简答题,涉及的考点是深基坑支护结构与变形控制。回答这类问题,需要有识图能力,和亲眼见过用 SMW 工法桩做围护结构的深基坑施工过程。考生平时应注意加强这方面的实践。

2、【参考答案】

1)钢筋混凝土支撑的特点是:混凝土结硬后刚度大,变形小,强度的安全可靠性强,施工方便,但支撑浇制和养护时间长,围护结构处于无支撑的暴露状态的时间长、软土中被动区土体位移大,如对控制变形有较高要求时,需对被动区软土加固。施工工期长,拆除困难,爆破拆除对周围环境有影响。随着基坑开挖深度增大,基坑上部周围土体的主动土压力越来越大,采用钢筋混凝土支撑作深基坑的第一道支撑,与 SMW 工法桩连接,可以有效抵抗基坑上部土体的主动土压力,正好利用了其\\\”刚度大,变形小,强度的安全可靠性强,施工方便\\\”的优点,避开了其\\\”施工时间长,围护结构处于无支撑的暴露状态的时间长,软土中被动区土体位移大\\\”的缺点。

2)钢管支撑的特点是,安装、拆除方便,可周转使用,支撑中可加预应力,可调整轴力而有效控制围护墙变形;施工工艺要求较高,如节点和支撑结构处理不当,或施工支撑不及时不准确,会造成失稳。由于基坑开挖后,基坑中下部周围土体的主动土压力相对较小,但要求支撑及时,所以采用钢管支撑可以较快地构筑围护支撑结构,较好地保持基坑稳定,保证施工安全。

【考点解析】本小题是道简答题,涉及的考点是深基坑两类内支撑体系的形式和特点。深基坑开挖是从施工第一道支撑开始的。这时只要按图纸要求将钢筋混凝土支撑的大样放在已整平的地面上,然后挖出浇筑钢筋混凝土支撑所需的立模空间,立模、绑扎钢筋、浇筑混凝土、养护到设计强度后,就可以开挖深基坑了。当挖到第二道支撑的设计标高时,就应施工第二道支撑。这时,从第一道支撑到第二支撑之间已经没有土了,作用在围护结构上的主动土压力失去了平衡力,急需用内支撑来平衡,所以应快速施工内支撑。这时如果还是采用现浇钢筋混凝土支撑,由于其施工时间长,围护结构处于无支撑的暴露状态的时间长,软土中被动区土体位移大,有极大的可能在现浇钢筋混凝土支撑施工期间,发生基坑坍塌事故。这时就应该用钢管支撑体系,它的施工时间只有现浇钢筋混凝土支撑施工时间的几十分之一。

3、【参考答案】

本项目的管井属于疏干井,其作用是疏干潜水,便于基坑开挖;同时有利于保护周边的地下管线。

【考点解析】本小题是道分析判断题,涉及的考点是工程降水方法。回答本题需要依据考试用书中的相关论述,结合背景资料中给出的地质和水文信息,加以分析判断后做出简明扼要的回答。背景资料中给出的信息是:基坑场地地层自上而下依次为:2、Om 厚素填土、6m 厚黏质粉土、8m 厚砂质粉土。地下水位埋深约 1、5m。基坑开挖深度 8、5m。基坑围护结构采用 SMW 工法桩。在基坑内布置了 5 口管井降水。这些信息告诉我们,本基坑的水属于潜水(背景资料中没有提到承压水),降水深度至少 9m;SMW 工法桩的水泥土搅拌墙就是隔水帷幕,穿过了 8m 厚砂质粉土层,隔断了基坑内外地下水的水力联系;管井布置在基坑内,埋深必定大于 9m,降水时,基坑外地下水不受影响,因此避免了基坑外的土因水的流失而发生的变形,保护了周边的地下管线。

4、【参考答案】

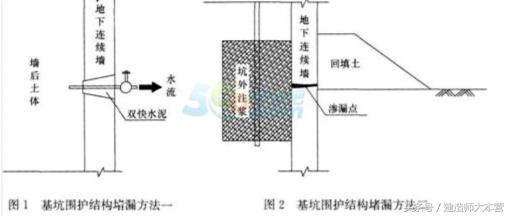

堵漏措施的具体步骤为:

1)渗水较小时,在漏水处用排水管引流,用双快水泥封堵,待封堵见效后,关闭排水管道。

2)如果渗流过大,就在漏水处回填土并在基坑外注浆封堵水流。堵漏完成后,再清除回填土。

【考点解析】本小题是道简答题,涉及的考点是防止基坑坍塌、掩埋的安全措施。在回答问题前,先要看清题意和背景资料中给定条件。背景资料中给出的信息是:在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理。这里\\\”渗漏水为清水\\\”是给定的条件,没有这一条,就不能采取参考答案中的堵漏措施。围护结构渗漏是基坑施工中常见的多发事故

。在富水的砂土或粉土地层中进行基坑开挖时,如果围护结构或止水帷幕存在缺陷,渗漏就会发生。如果渗漏水主要为清水,一般及时封堵不会造成太大的环境问题;而如果渗漏造成大量水土流失则会造成围护结构背后土体过大沉降,严重的会导致围护结构背后土体失去抗力造成基坑倾覆。围护结构缺陷造成的渗漏一般采用下面方法处理:在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。如果渗漏较为严重直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或双液浆等封堵渗漏处,封堵后再继续向下开挖基坑,具体见图 1、图 2

5、【参考答案】

索赔不能成立,因为基坑漏水是由于围护结构施工缺陷造成的,属于施工单位的原因,所以不能索赔

【考点解析】本小题是道分析判断题,涉及的考点是施工合同索赔。工程索赔是在工程承包合同履行中,当事人一方由于另一方未履行合同所规定的义务或者出现了应当承担的风险而遭受损失时,向另一方提出索赔要求的行为。判断能不能索赔,从上述索赔的定义出发即可判定。注意不要养成习惯性思维,索赔一定是施工方向业主索赔,上述索赔的定义中没

有这个含义。

6、【参考答案】

三轴水泥土搅拌机、起重机、震动式打拔桩机等。

【考点解析】本小题是道简答题,涉及的考点是深基坑支护结构与变形控制。需要根据实践经验和背景资料提供的信息作简明扼要的回答。首先要明确本题背景资料中提供的信息是什么?\\\”基坑围护结构采用 SMW 工法桩\\\”。其次,要搞清楚,要你回答的问题是什么?\\\”列出基坑围护结构施工的大型工程机械设备\\\”。这里的关键词是\\\”大型\\\”。围护结构是 SMW工法桩,施工 SMW 工法桩的大型工程机械设备就是这三样。三轴水泥土搅拌机用于施工水泥土搅拌桩,起重机、震动式打拔桩机用于插拔型钢。

关注头条号“建造师大本营”获取更多优质施工技术资料!
