二级建造师机电自学流程(二级建造师机电怎么学)
二级建造师机电工程核心提分机械设备安装程序,二建学霸笔记,长按点赞+转发+评价持续更新哦,文荡版点我头像私信我:2022
机械设备安装的一般程序
施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→设备零部件清洗与装配→润滑与设备加油→设备试运转→工程验收
【例】4000t 压机就位后,试运行之前,施工单位还需完成哪些安装步骤?
【答案】
还需完成的工作有:
①设备(4000t 压机)安装调整
②设备(4000t 压机)固定与灌浆
③设备(4000t 压机)零部件清洗与装配
④润滑与设备(4000t 压机)加油
【例-多选题】机械设备就位前,划定机械设备安装基准线的依据有( )。
A.设备中心线
B.工艺布置图
C.土建单位提供的标高线
D.工艺系统原理图
E.有关建筑物的边缘线
【答案】BCE

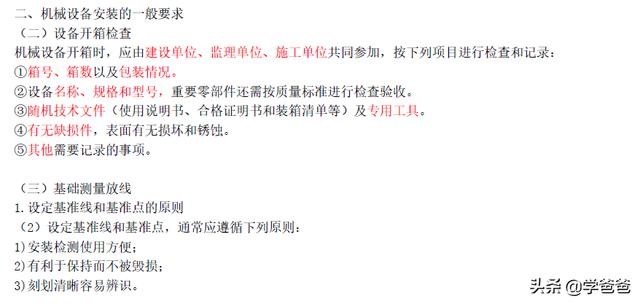

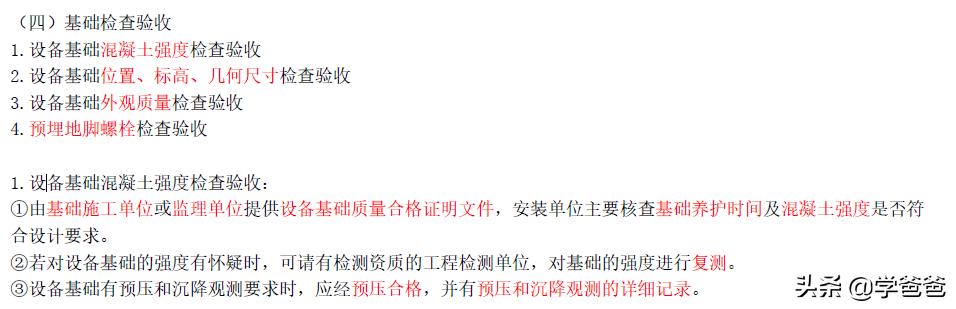

1.设备基础混凝土强度检查验收:
①由基础施工单位或监理单位提供设备基础质量合格证明文件,安装单位主要核查基础养护时间及混凝土强度是否符合设计要求。
②若对设备基础的强度有怀疑时,可请有检测资质的工程检测单位,对基础的强度进行复测。
③设备基础有预压和沉降观测要求时,应经预压合格,并有预压和沉降观测的详细记录。

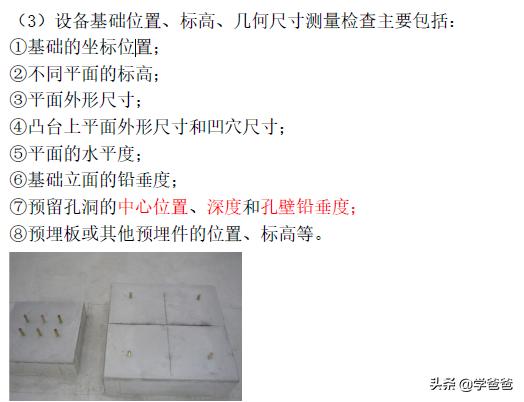

2.设备基础位置、标高、几何尺寸检查验收
(2)设备安装前按照规范允许偏差对设备基础位置、标高和几何尺寸进行复检。
